Avances de Obra
¡Sigue de cerca los avances de obra de nuestro proyecto!
Avances de la Etapa 1

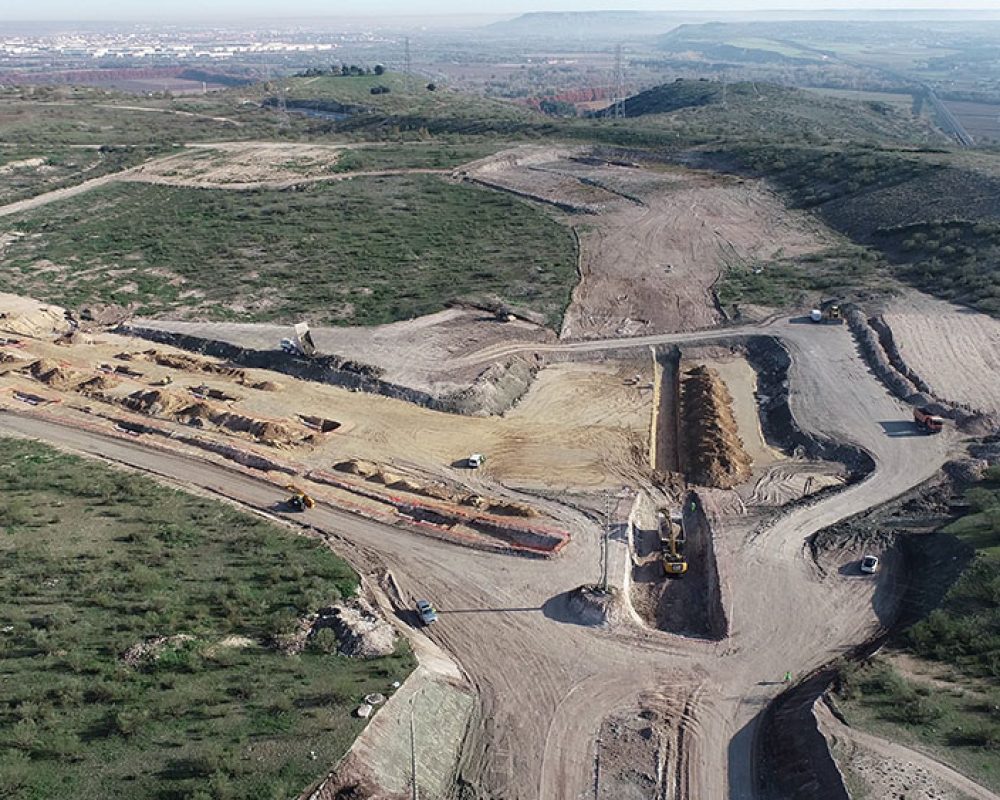

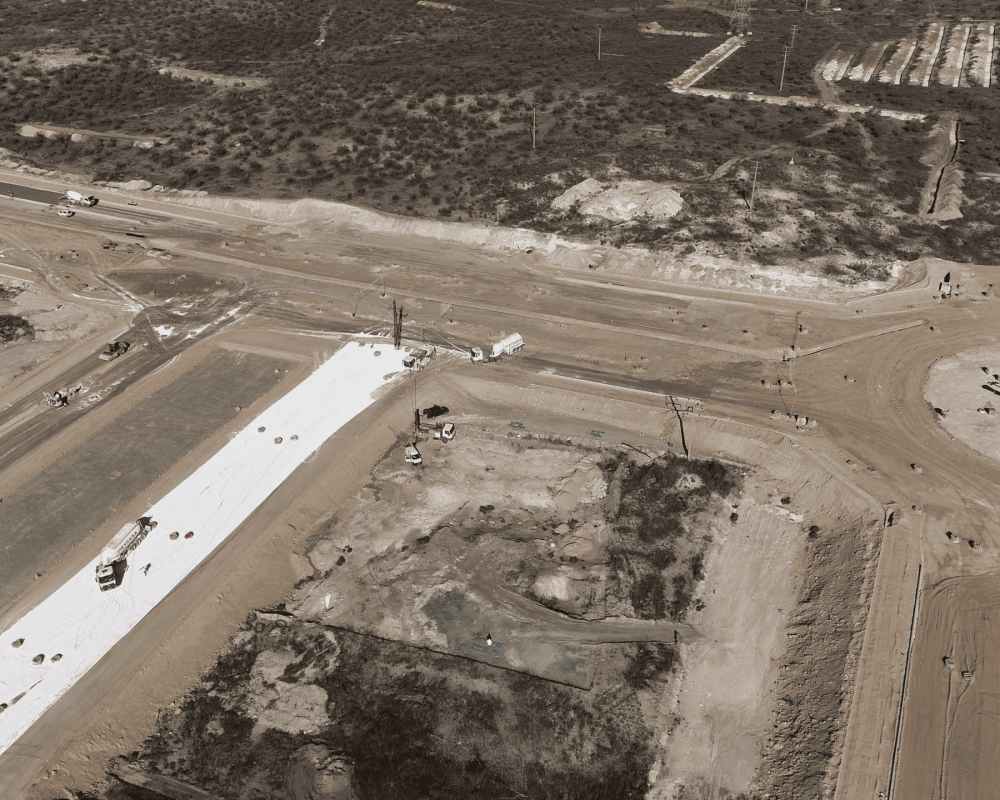

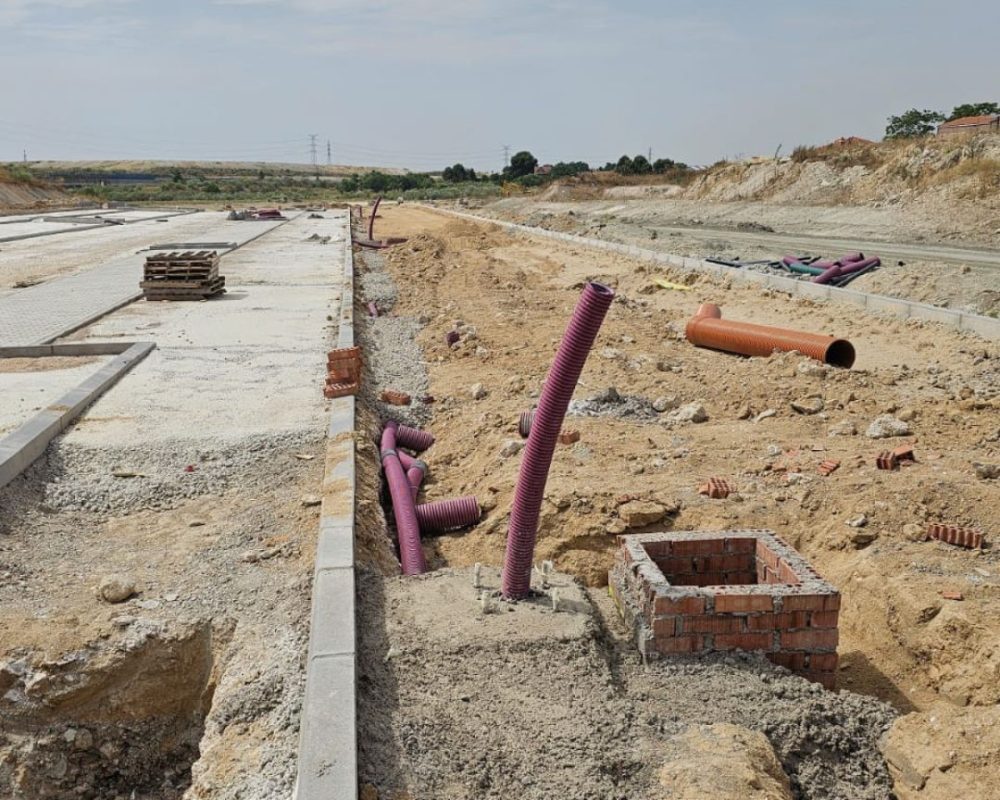

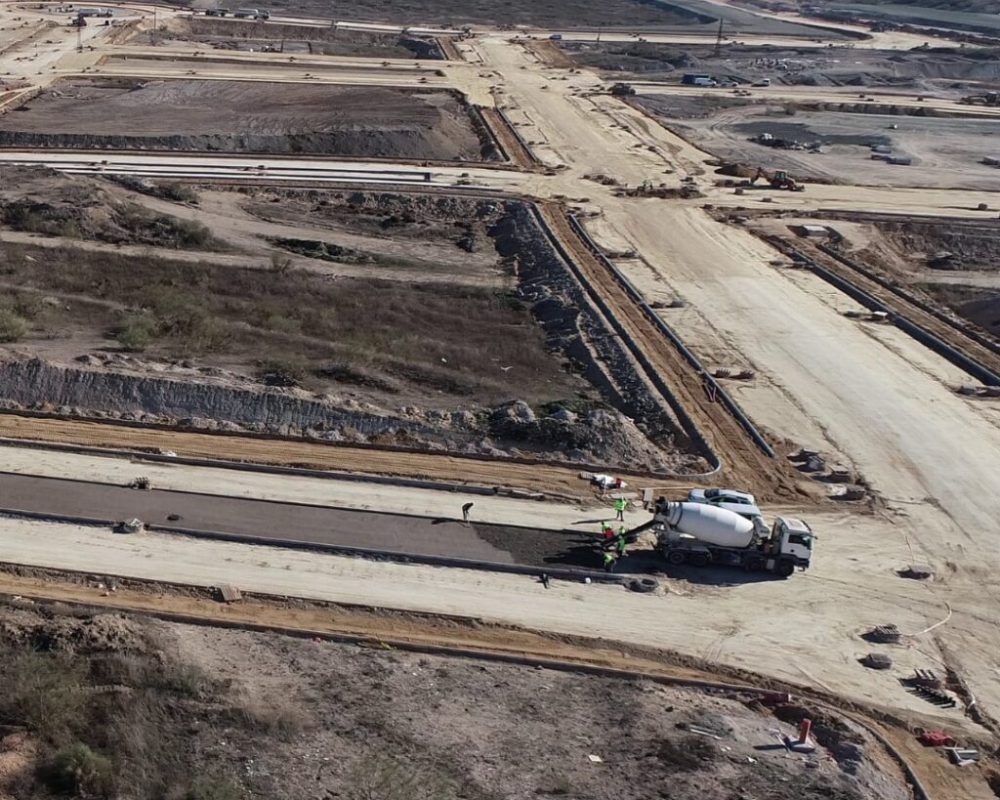

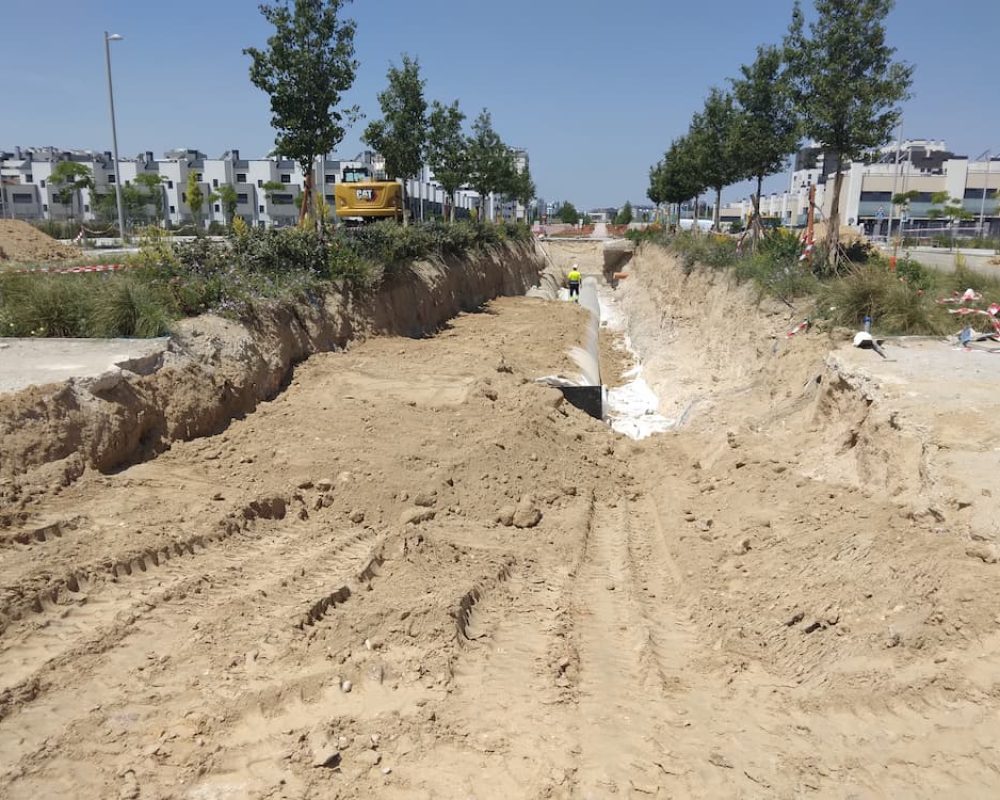

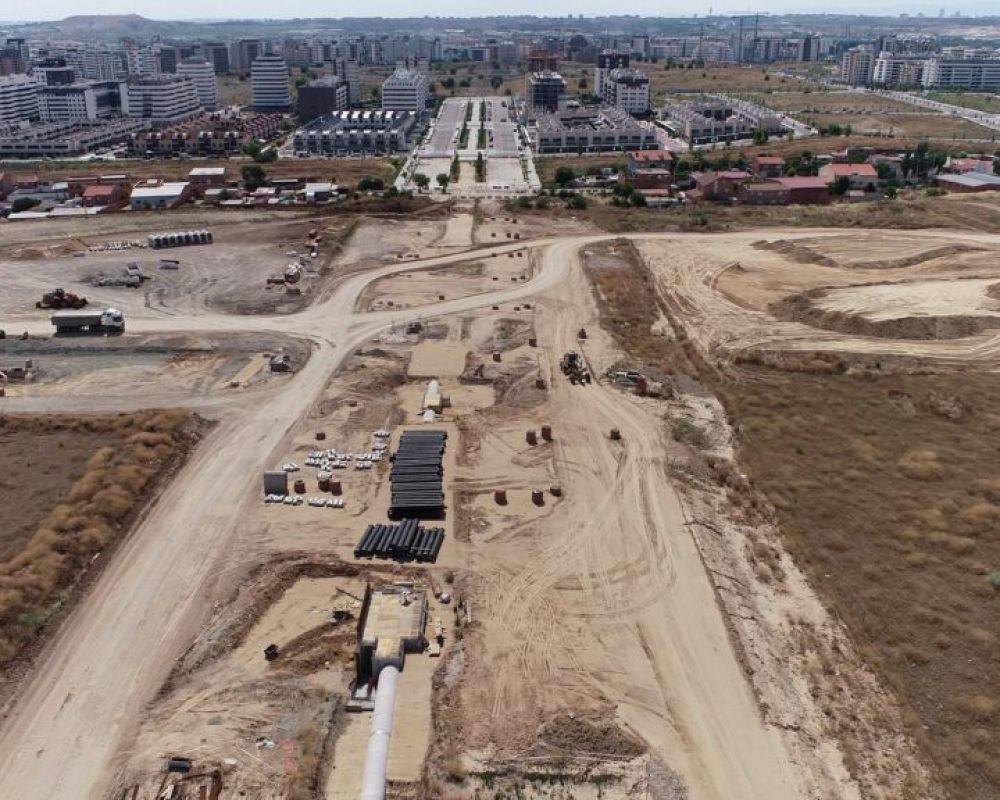

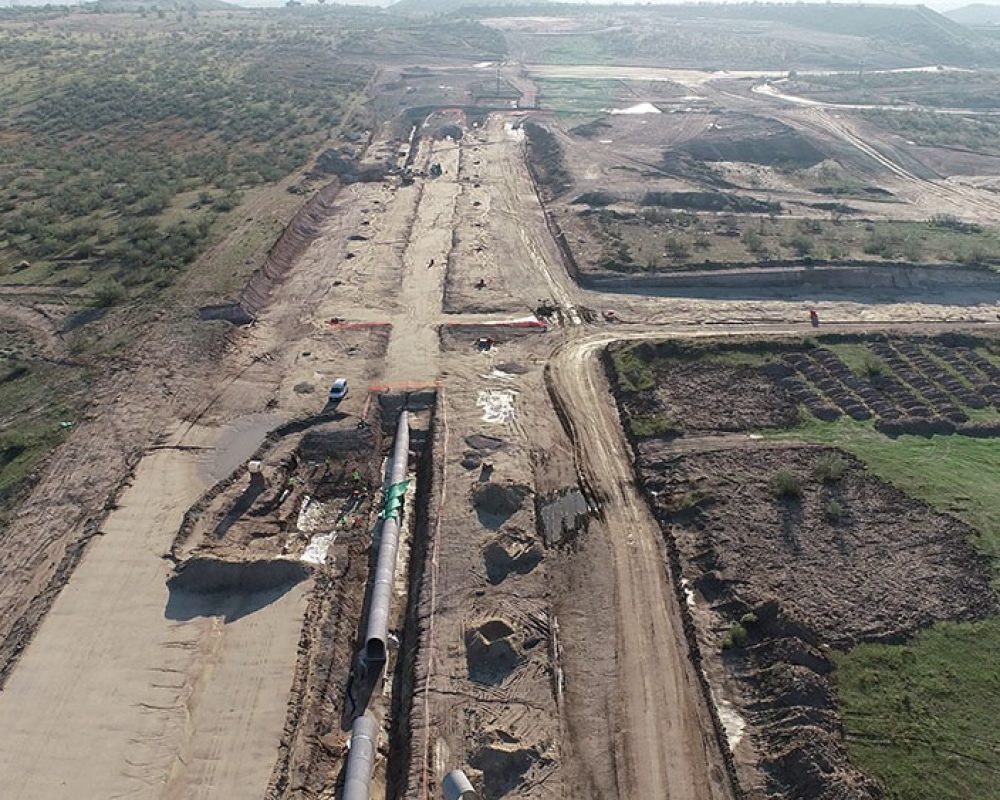

Autorizado la ejecución simultánea de las obras de urbanización y edificación.

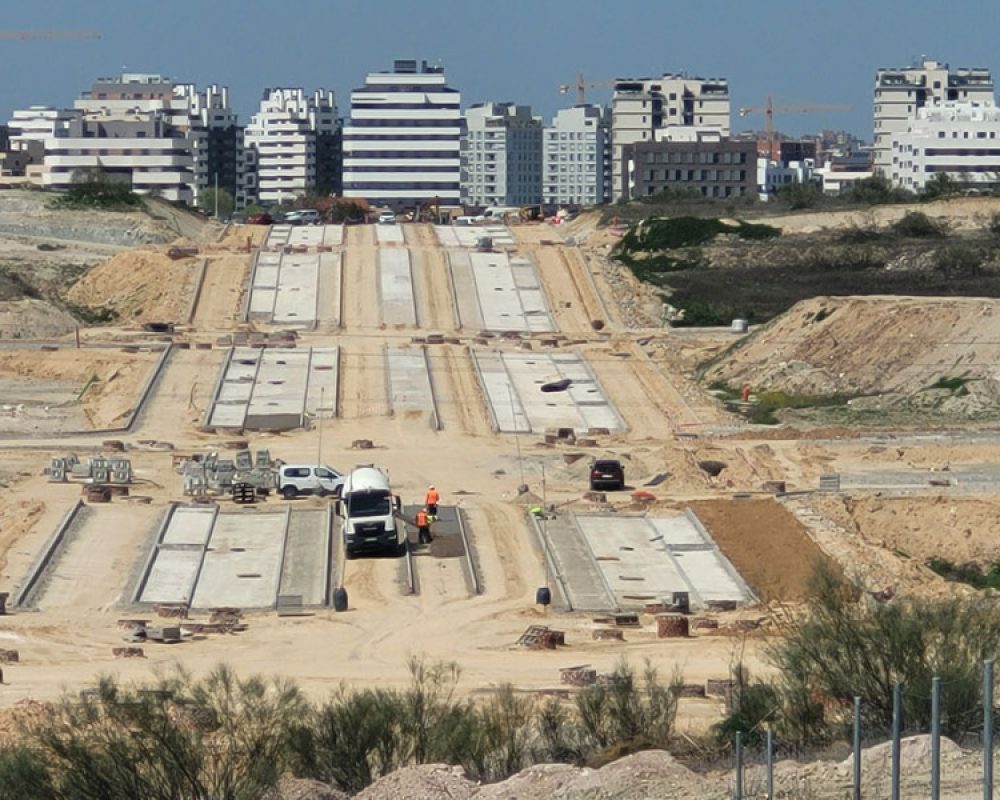

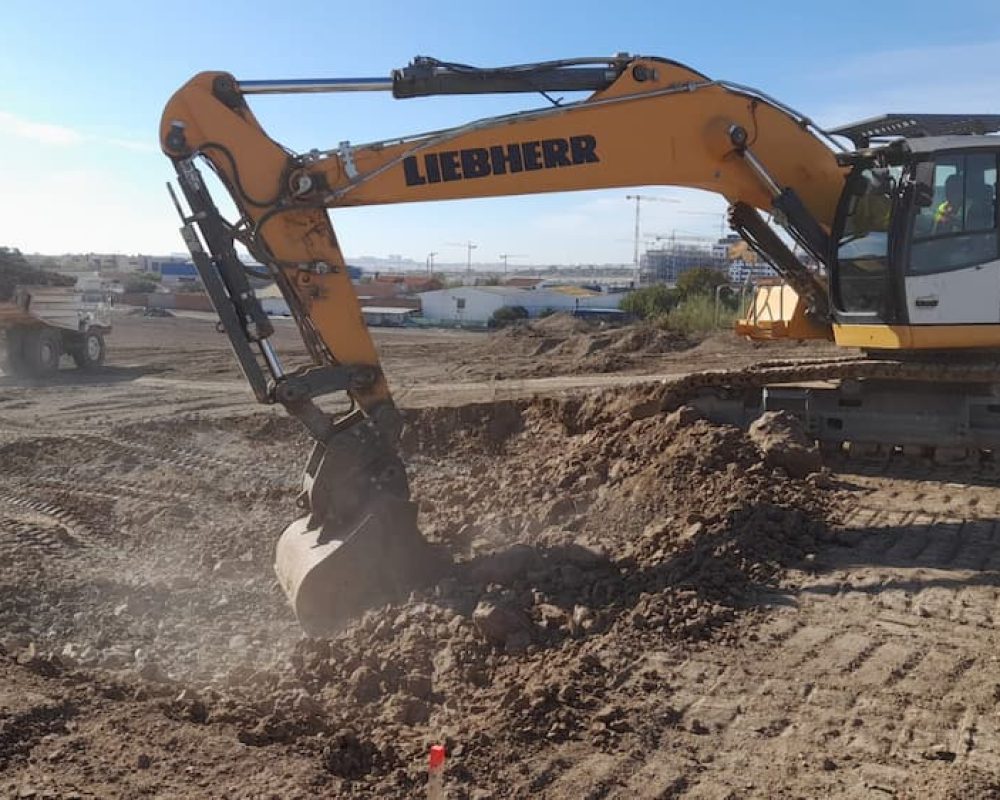

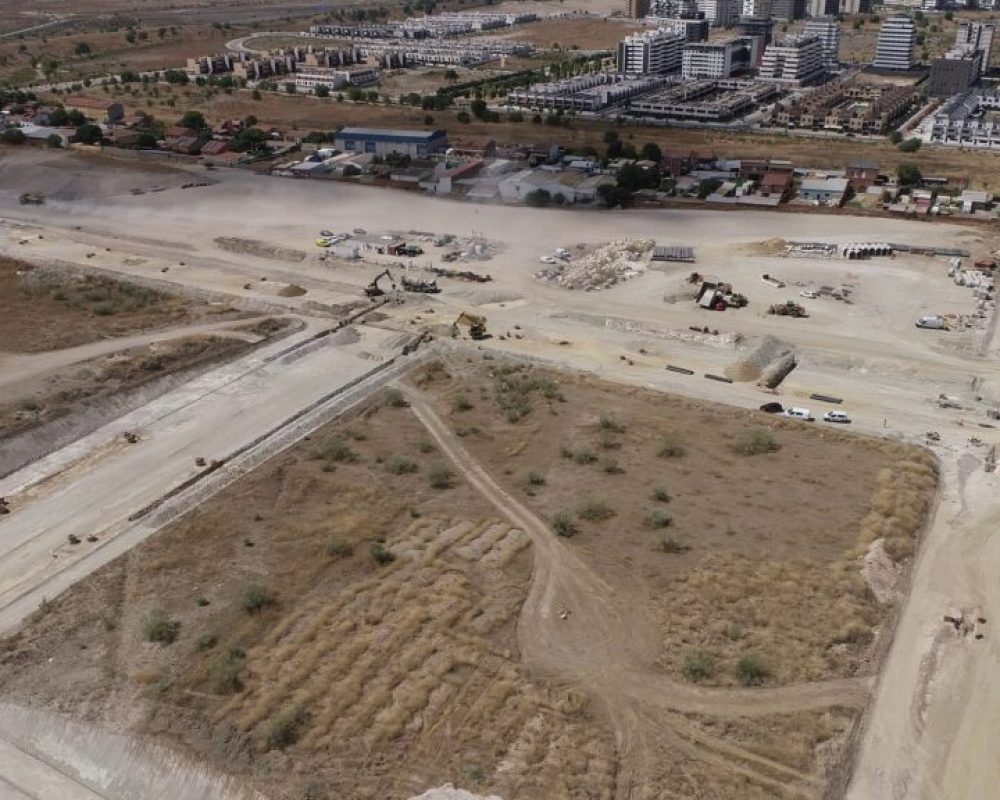

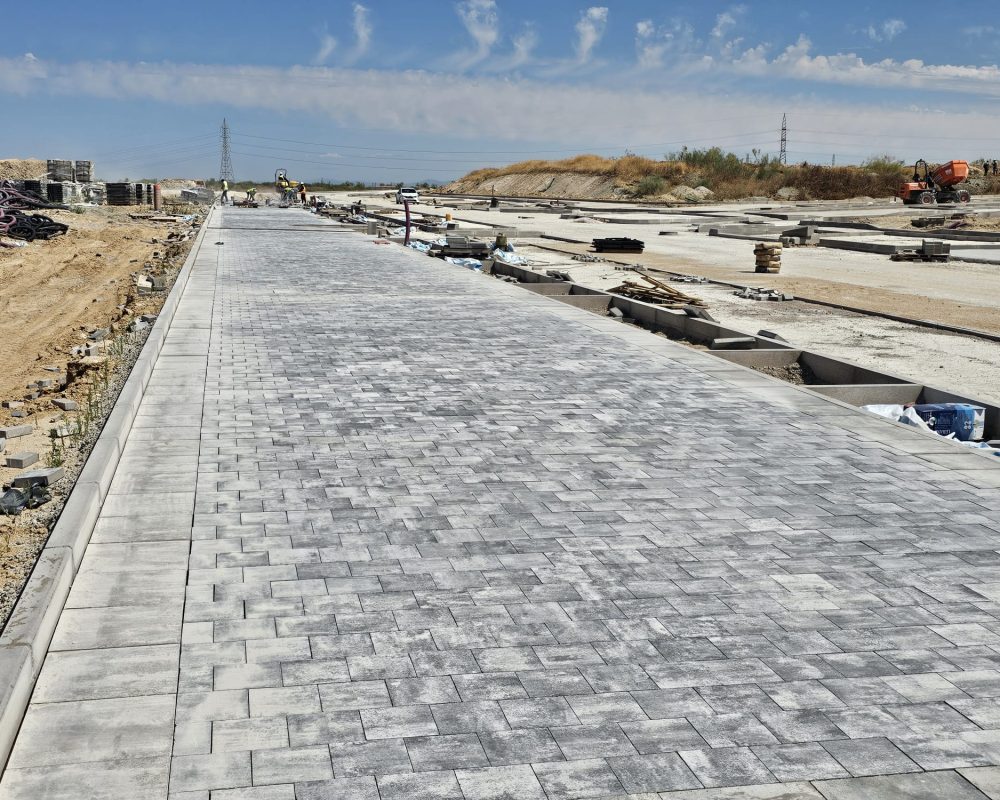

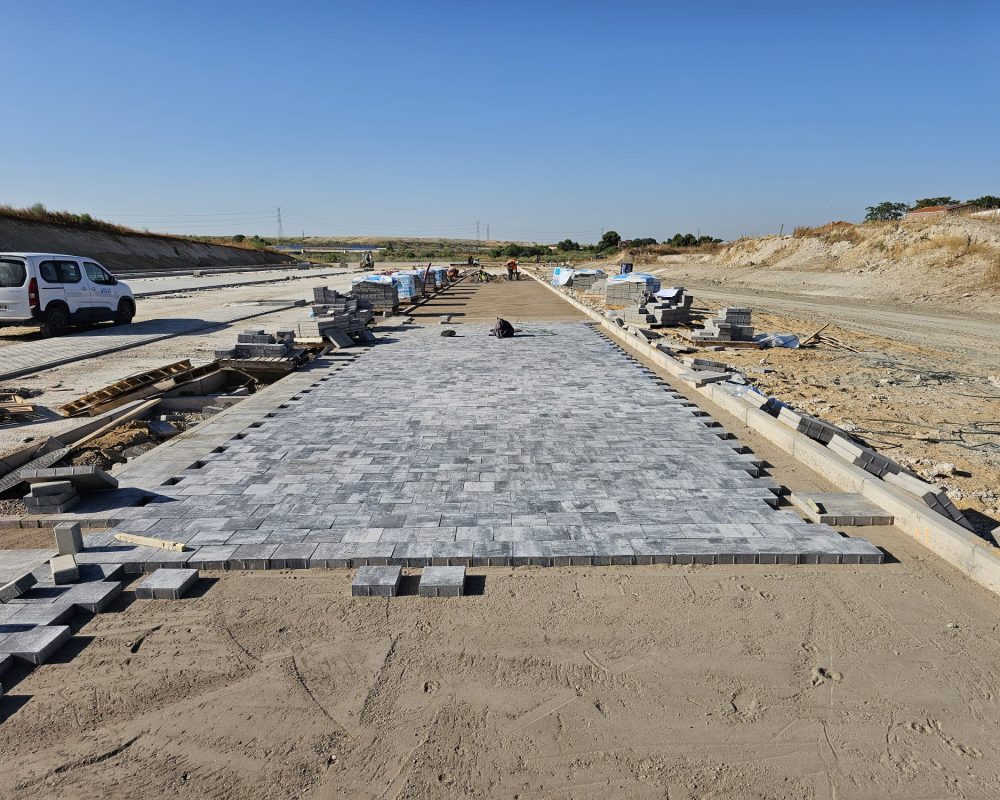

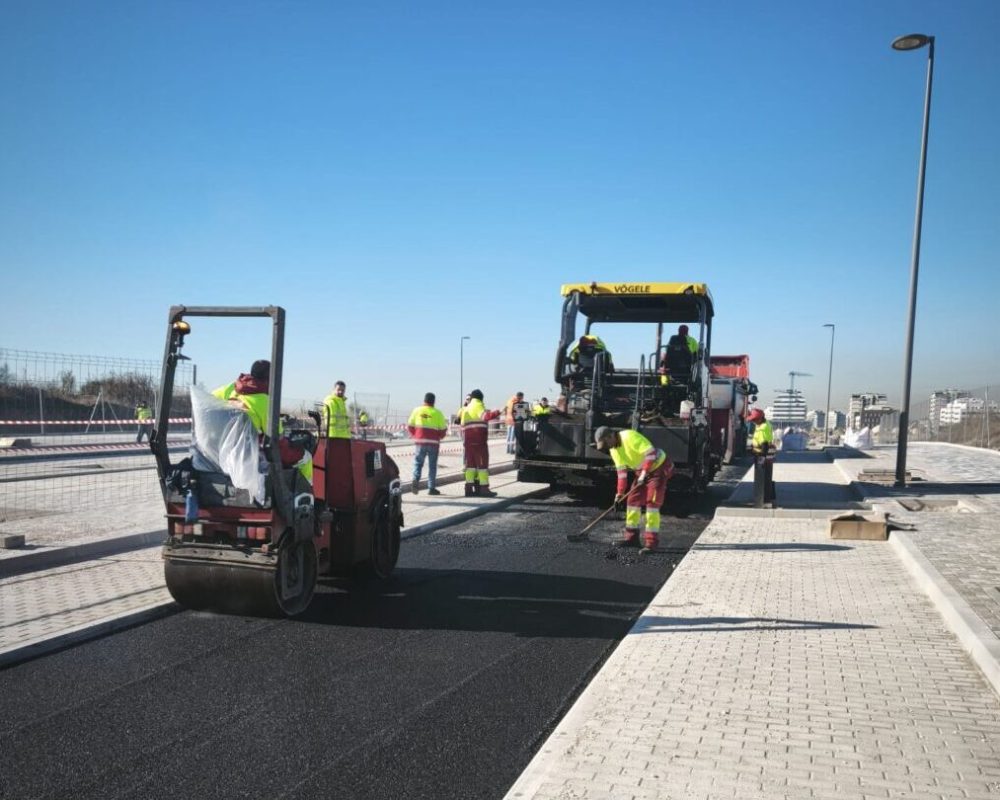

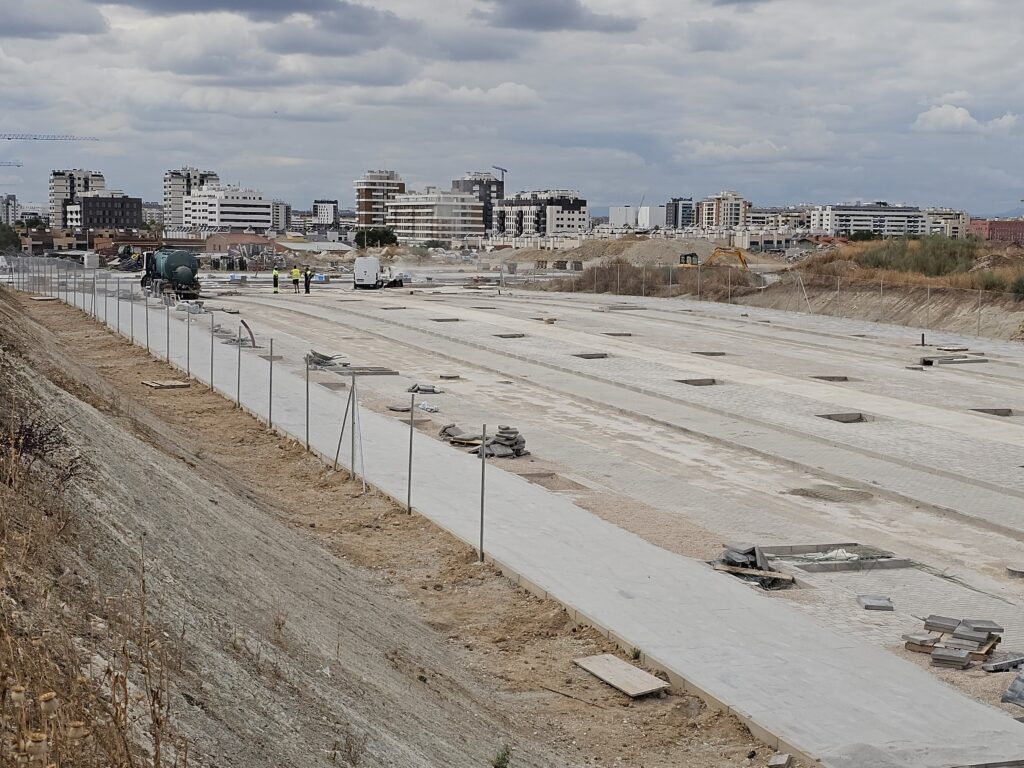

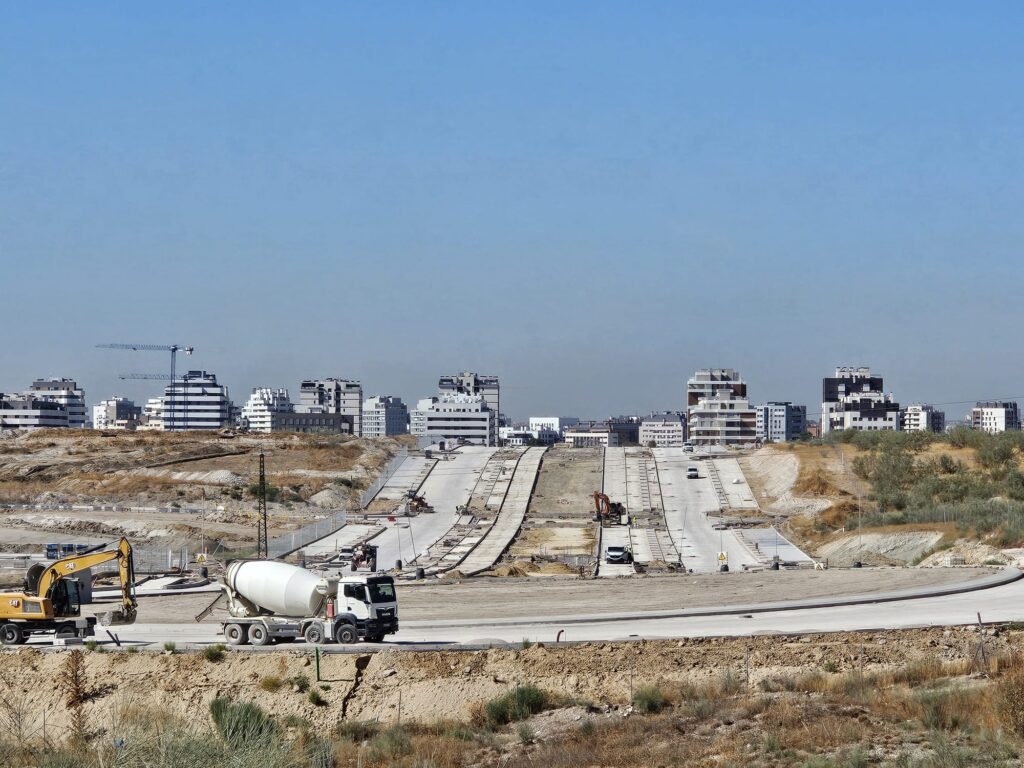

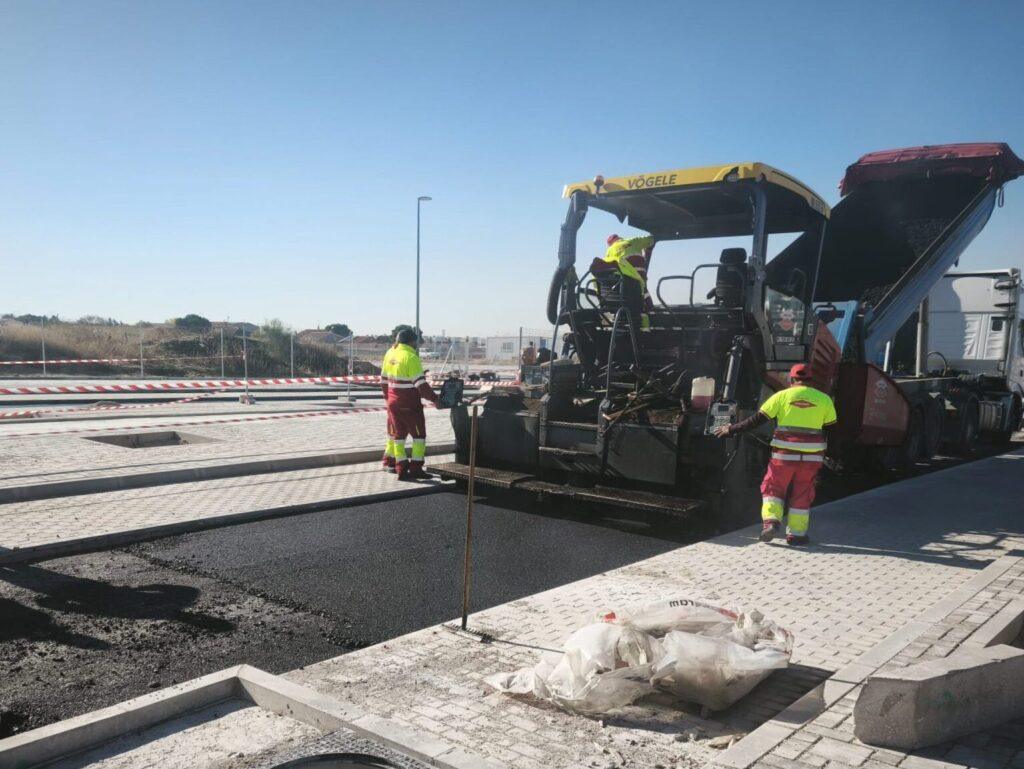

En este momento, estamos urbanizando la etapa 1 y hemos completado el 75,13% de la obra. En concreto, nos encontramos realizando los siguientes trabajos:
77,31%

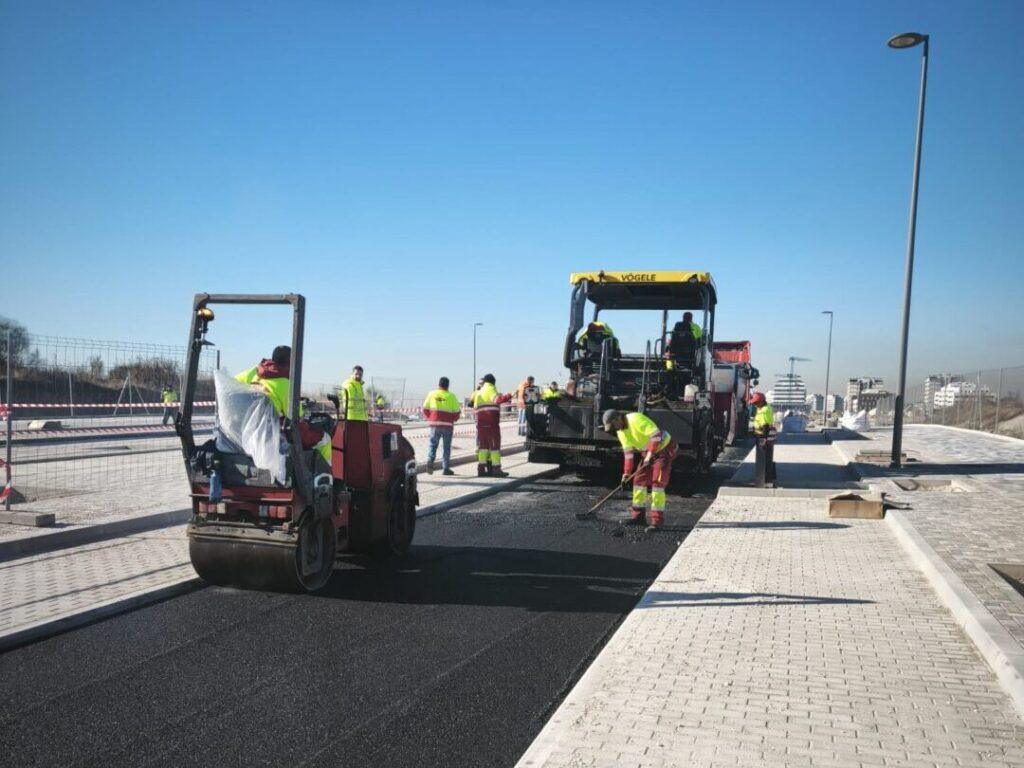

Explanación y
pavimentación
99,68%

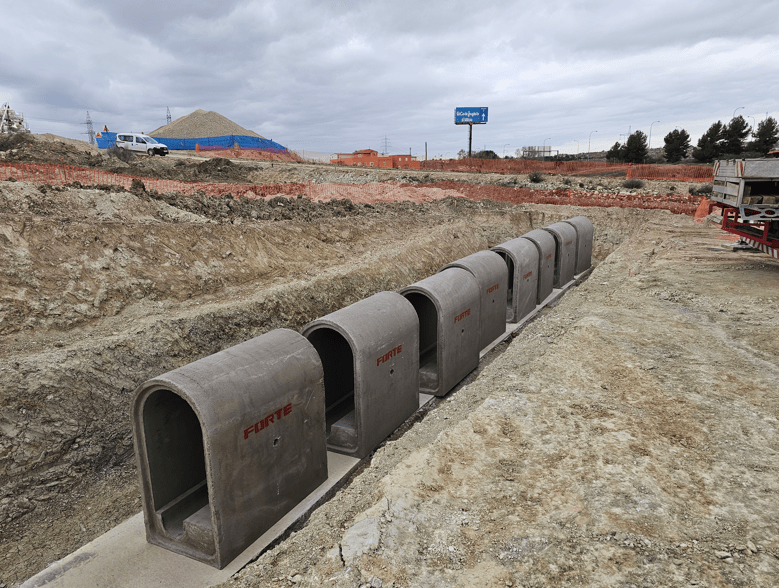

Saneamiento
94,63%
Abastecimiento
100%
Agua Regenerada
85,17%
Energía Eléctrica
77,09%
Telecomunicaciones
84,67%
Gas
63,74%

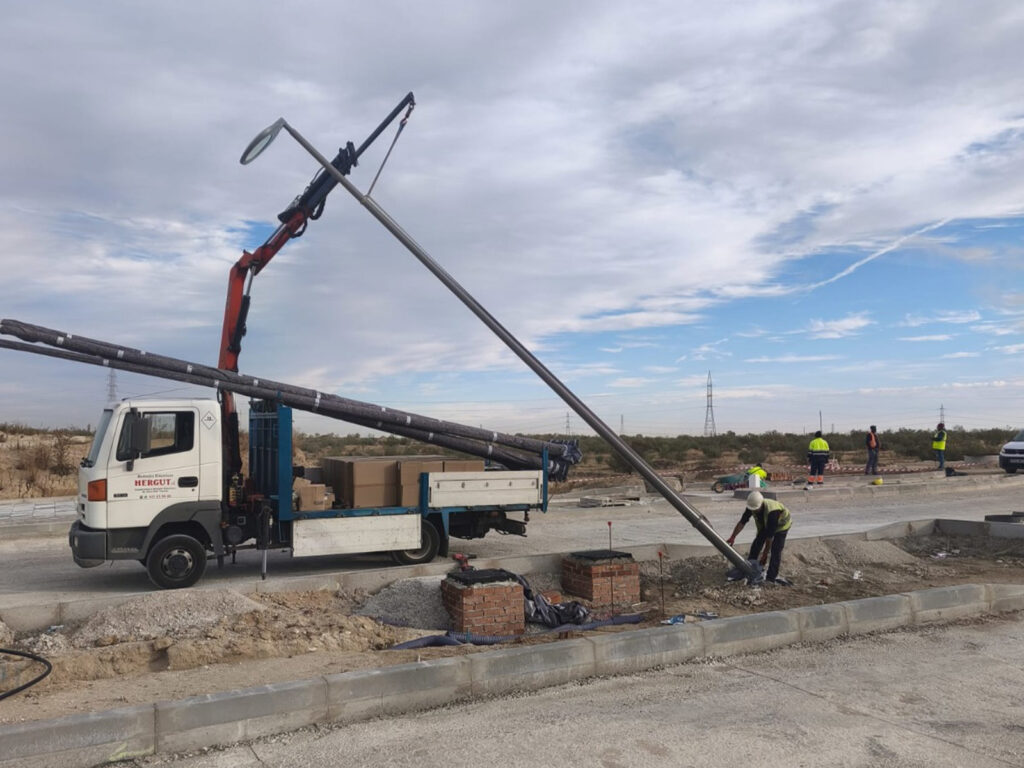

Alumbrado
10,21%
Parques

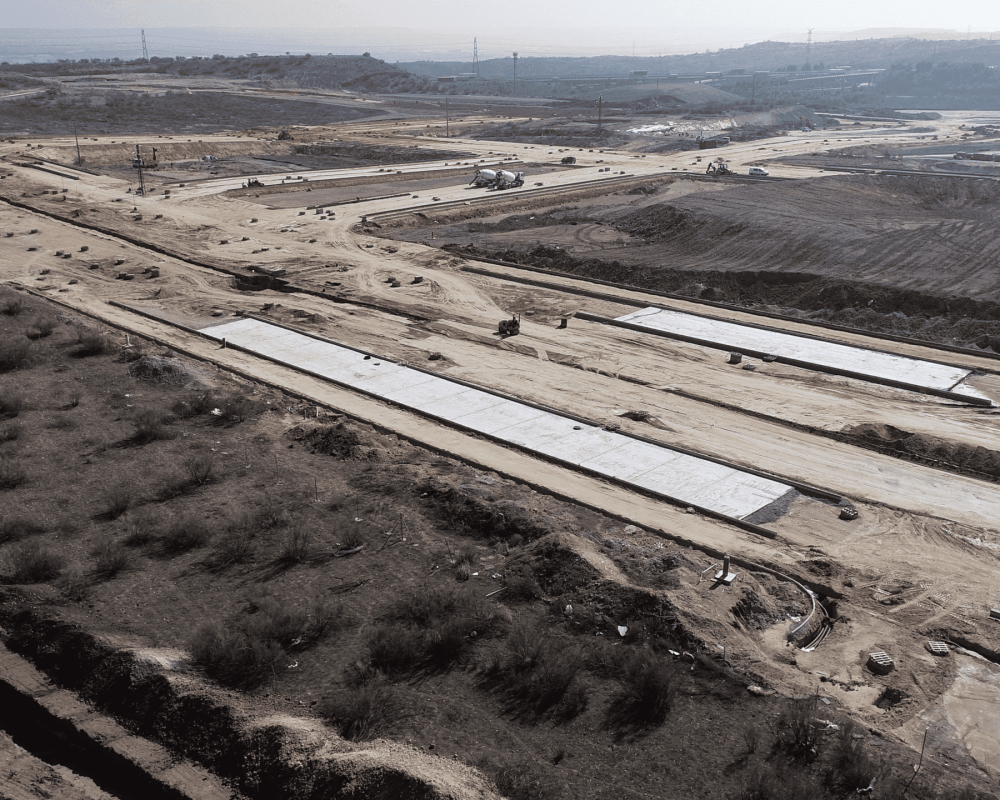

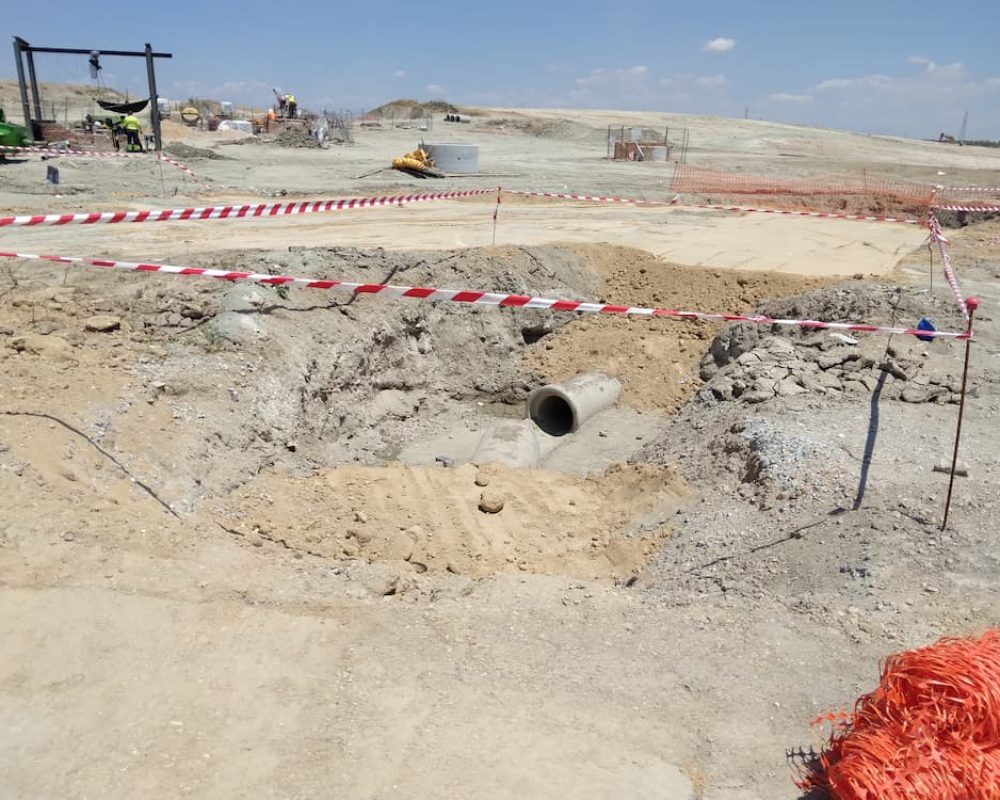

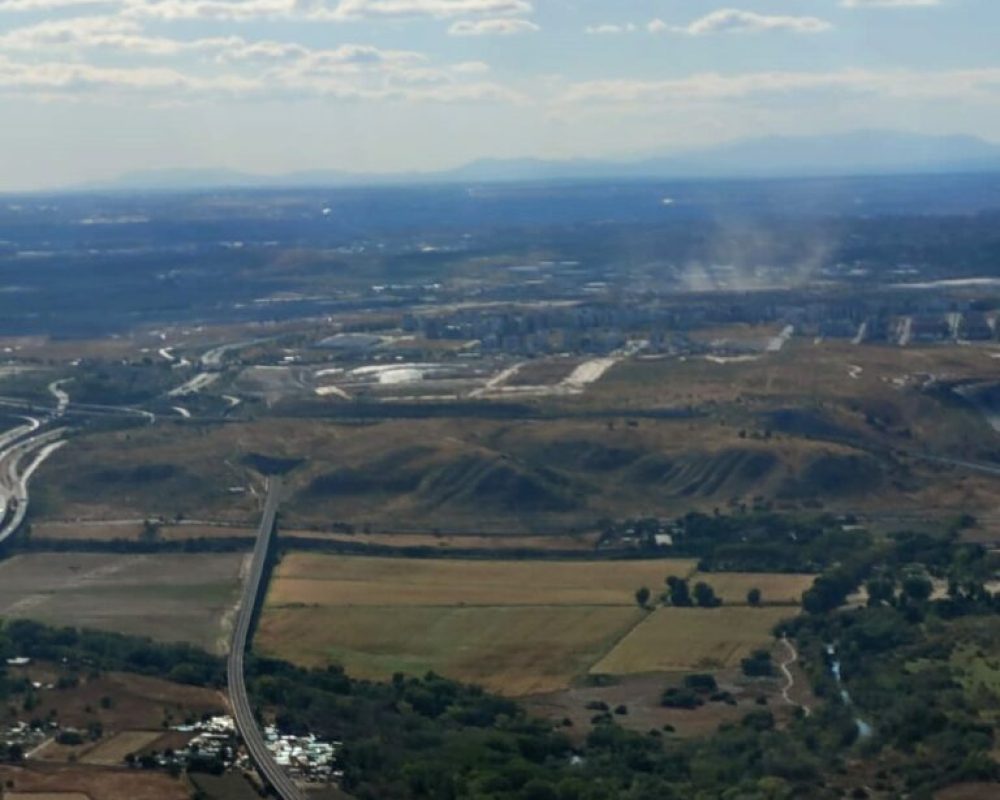

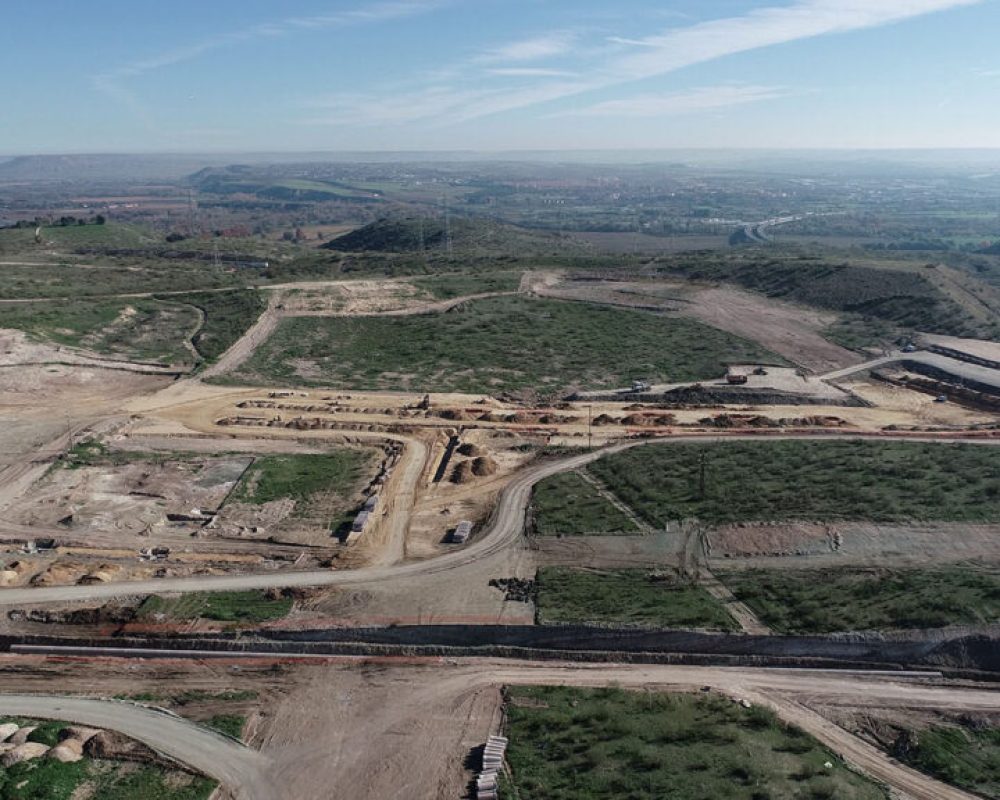

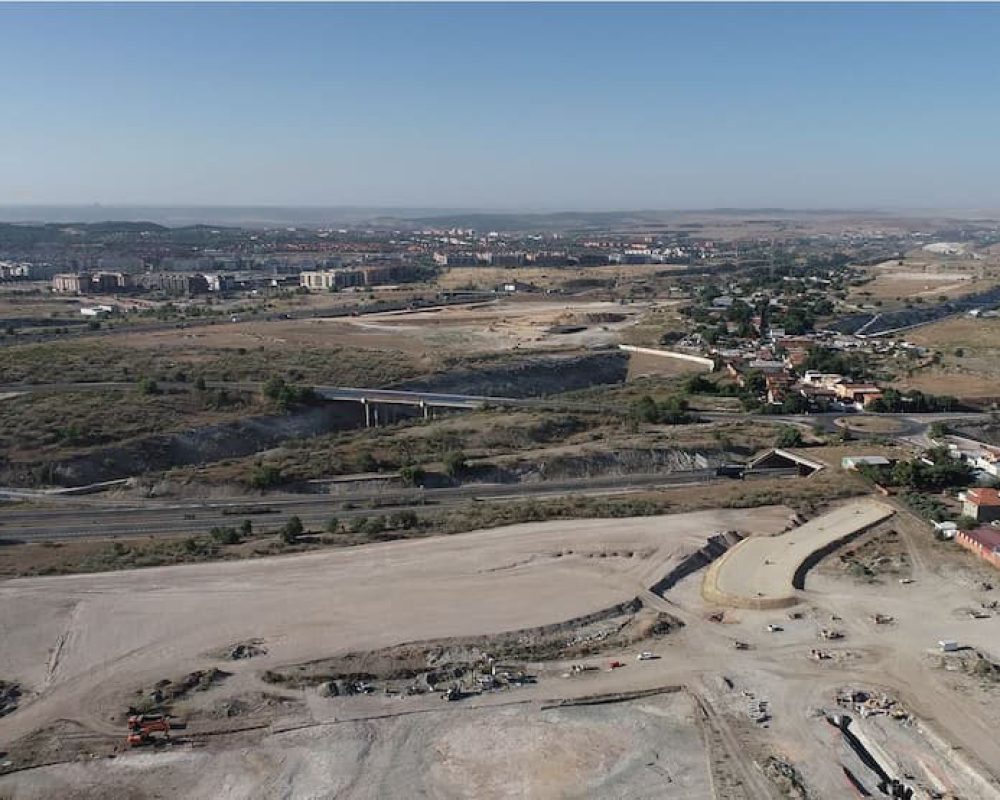

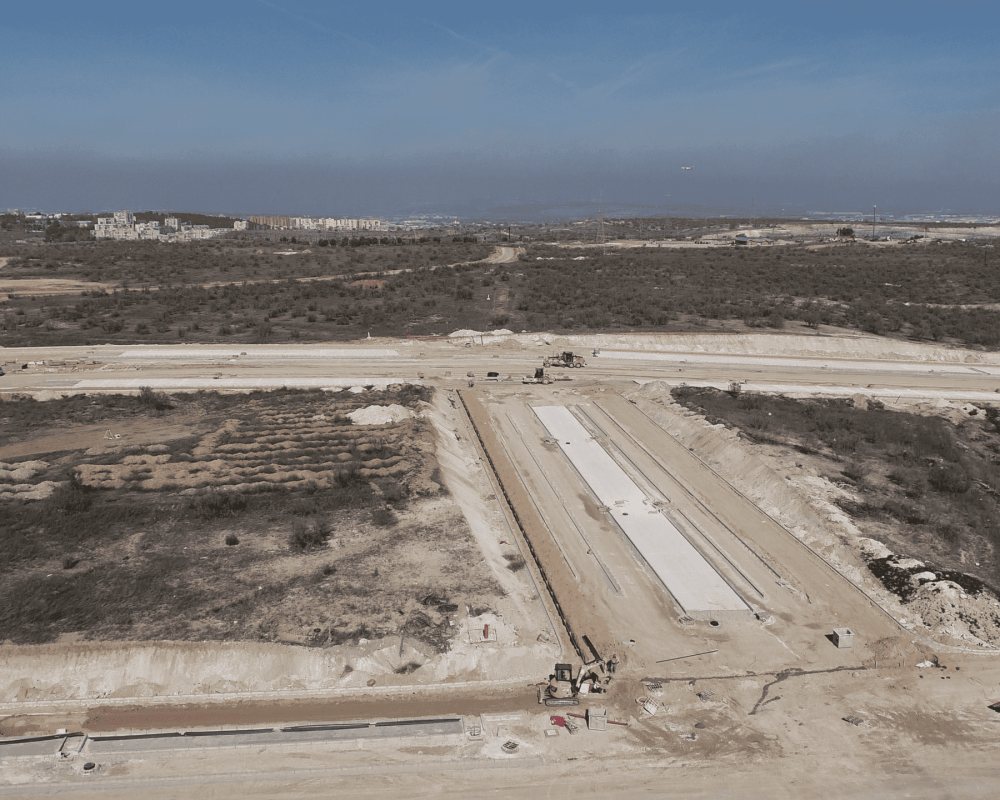

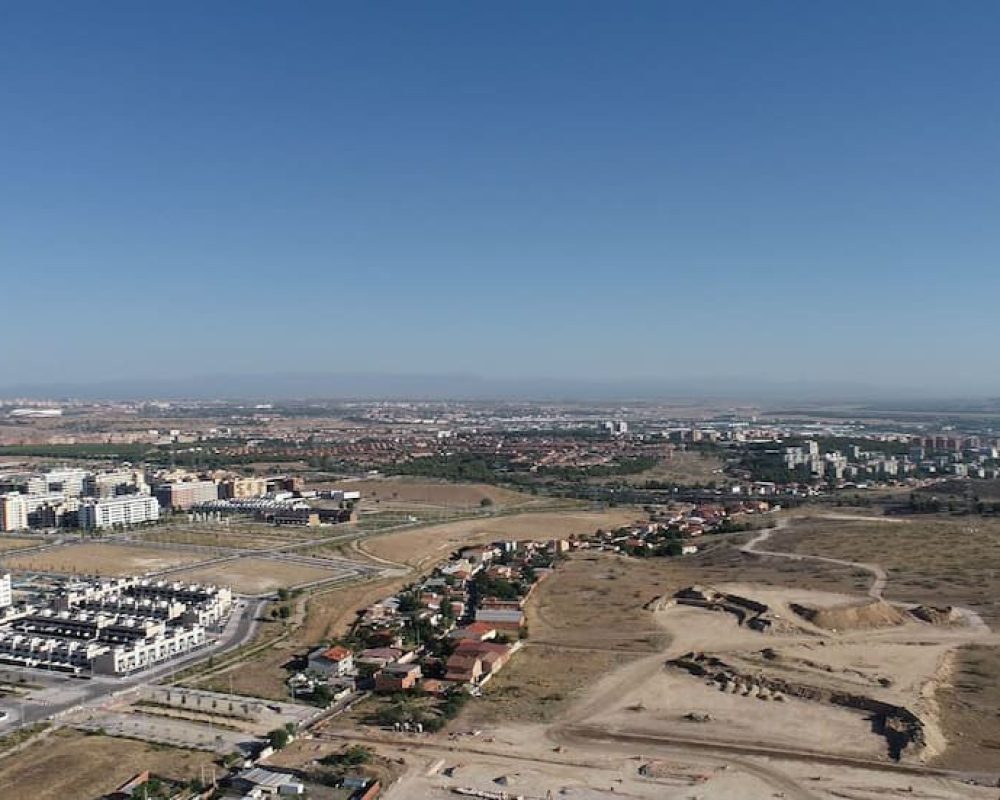

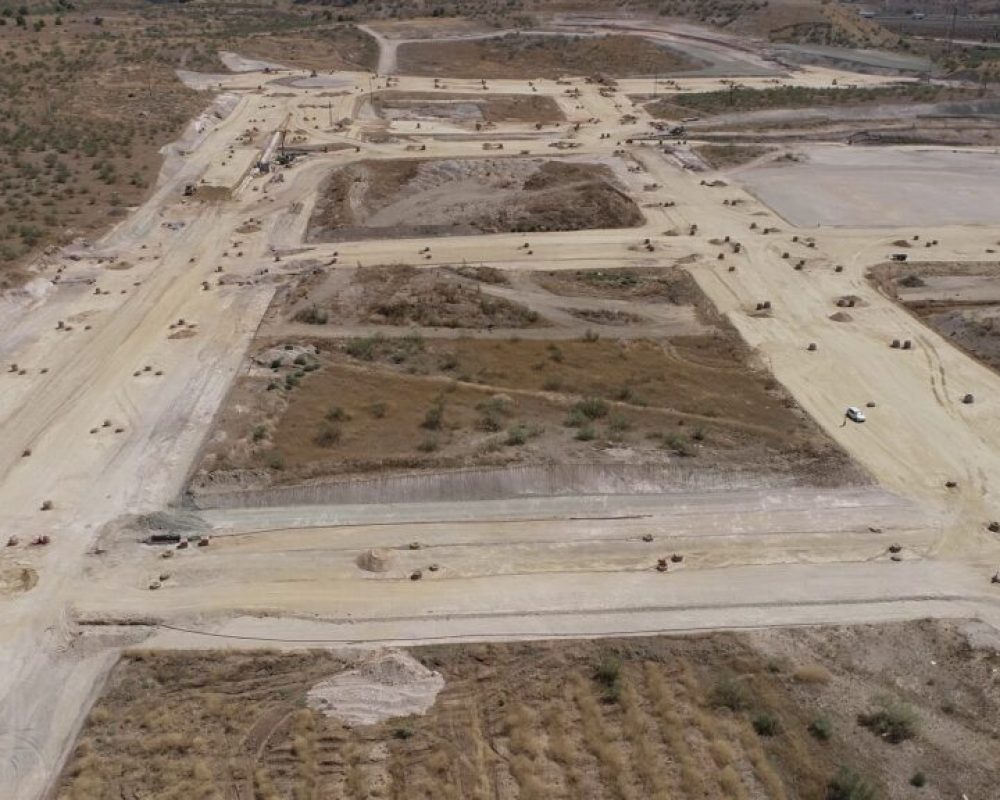

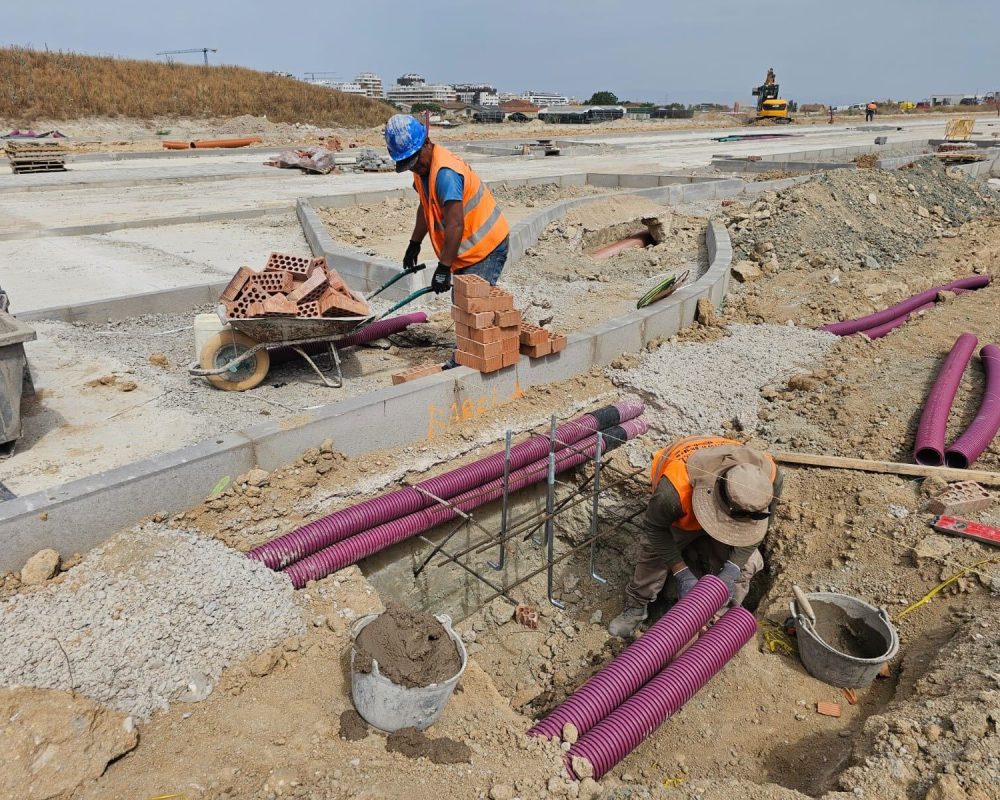

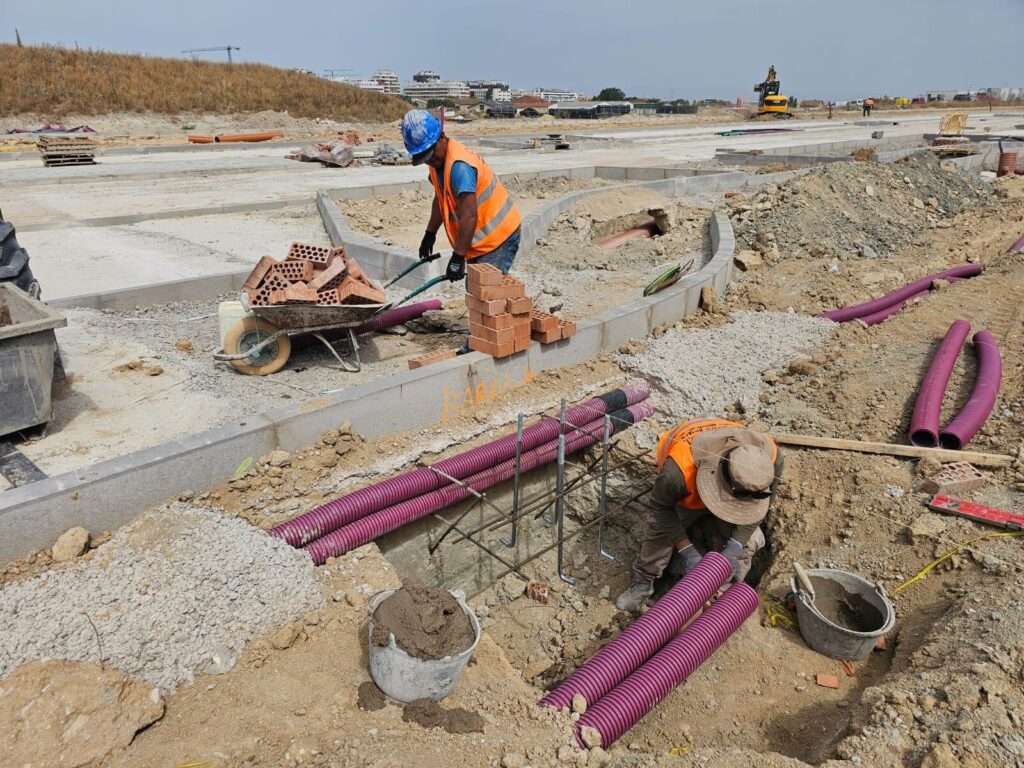

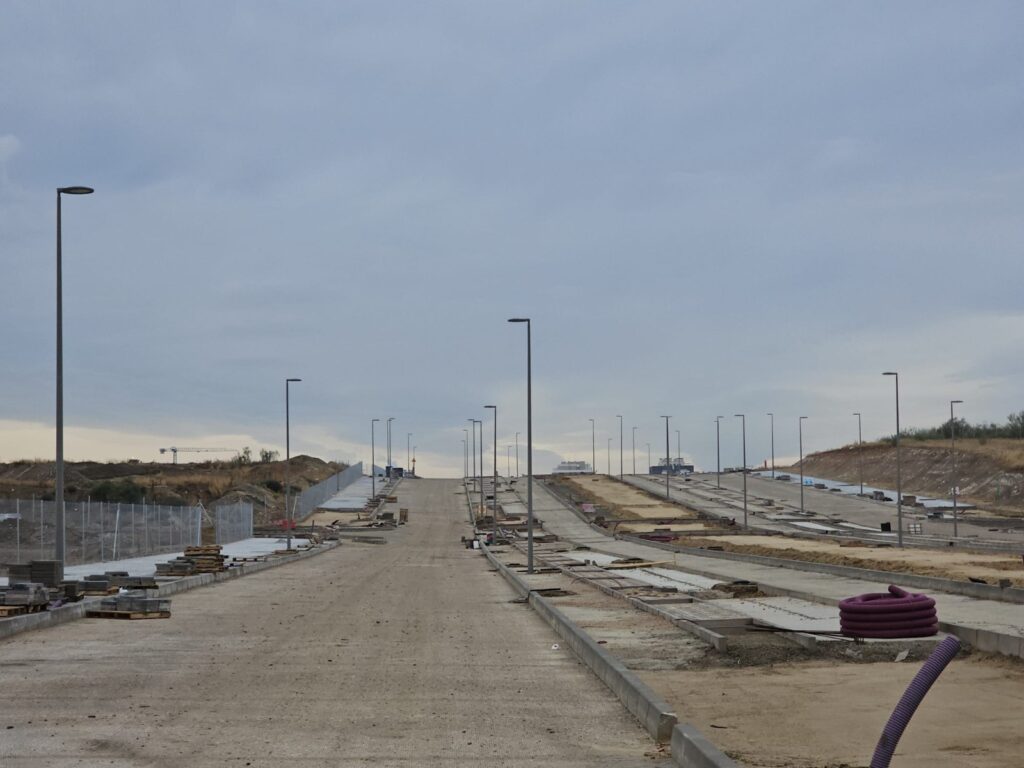

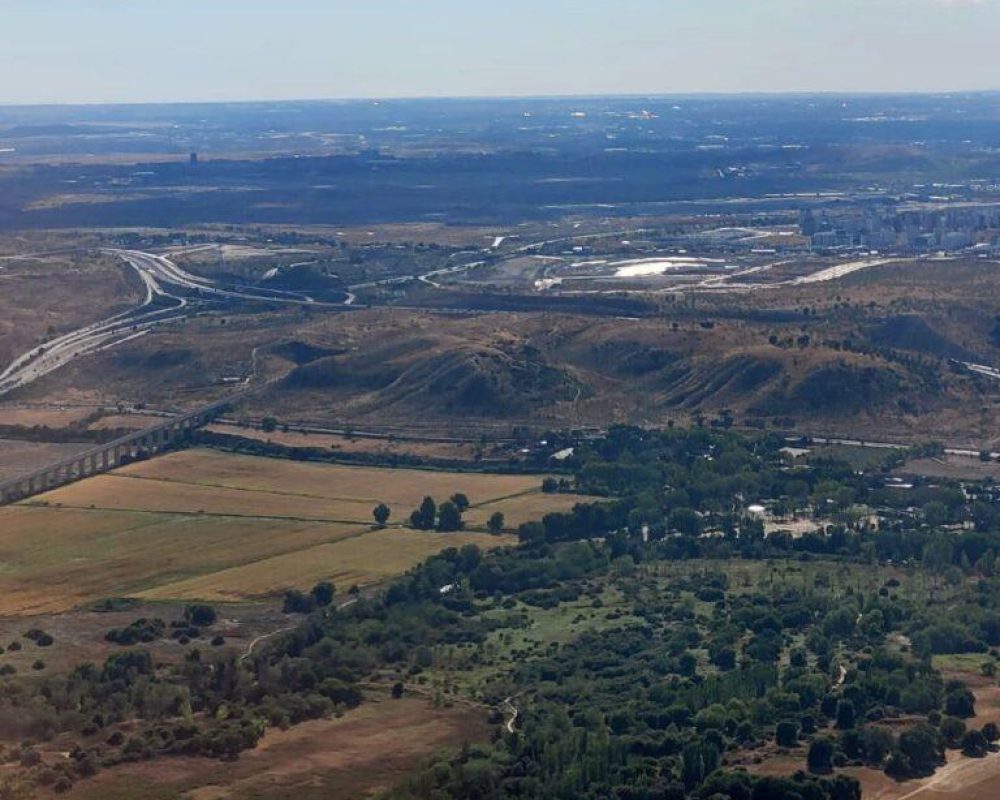

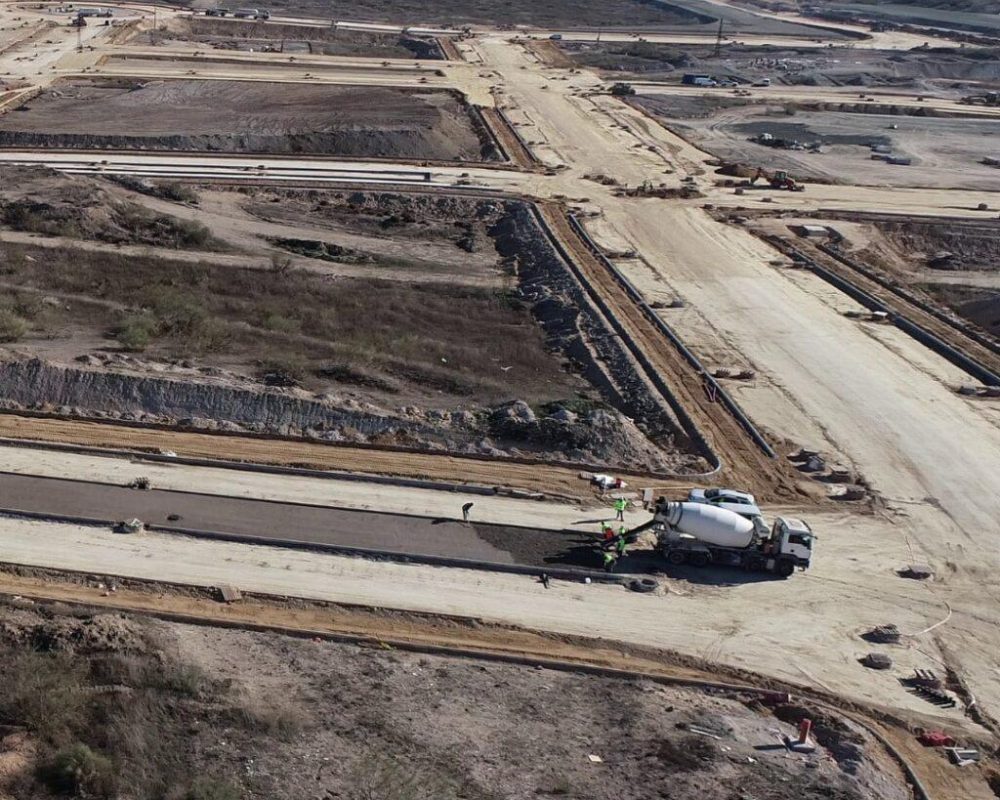

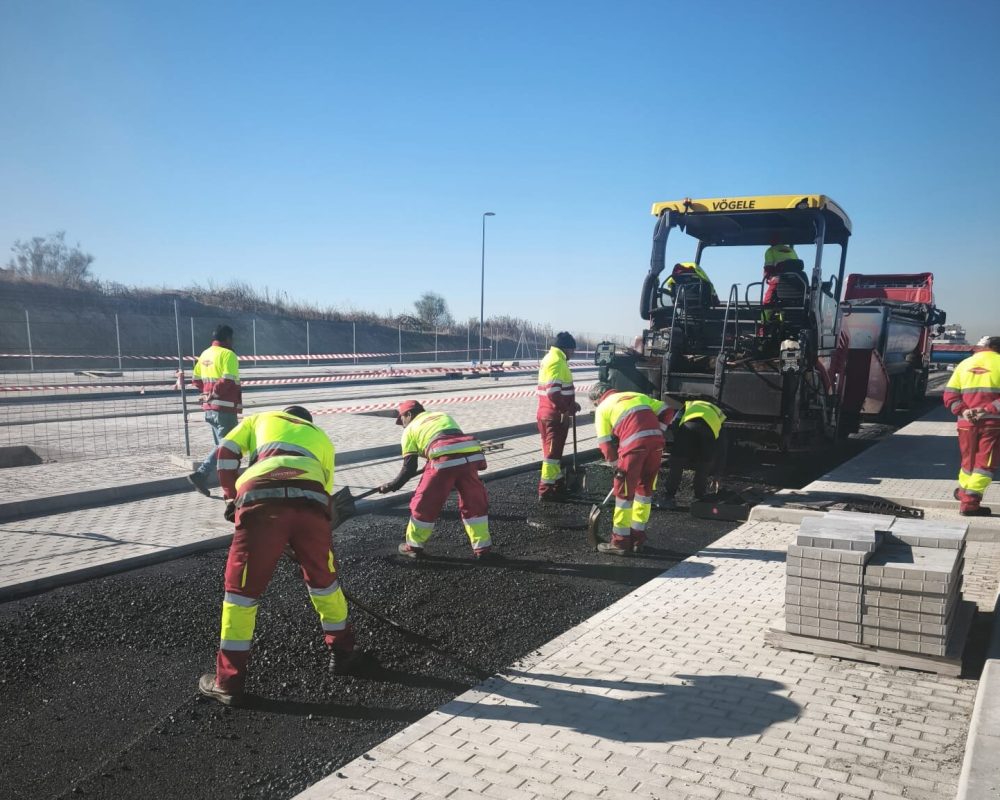

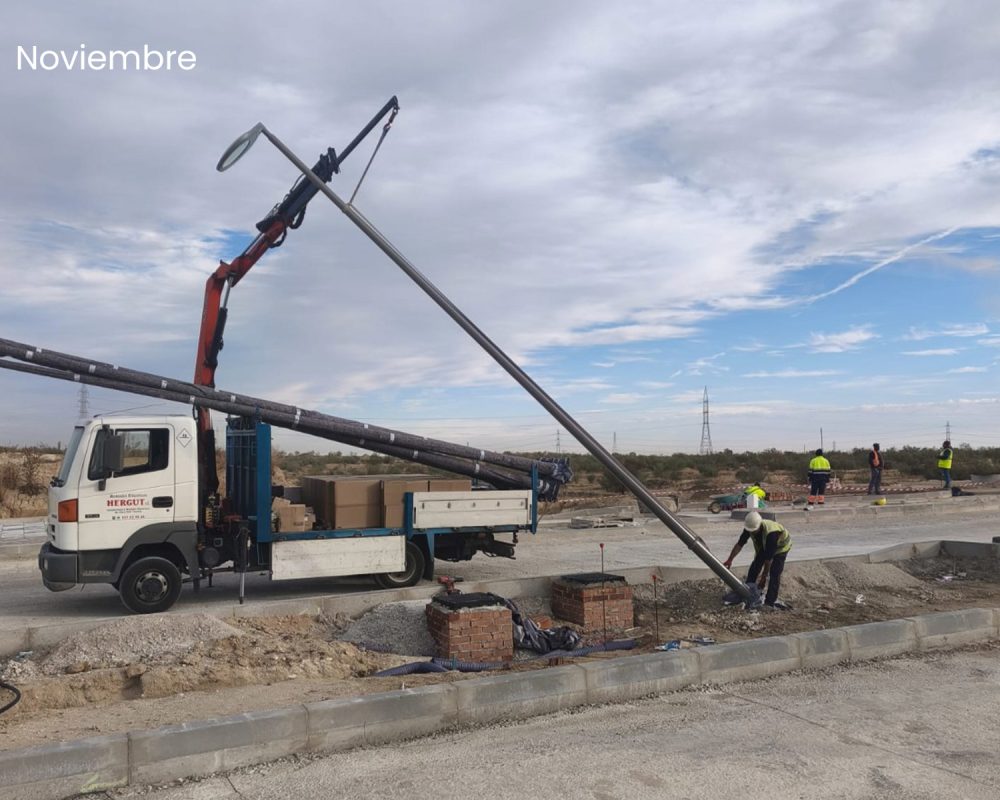

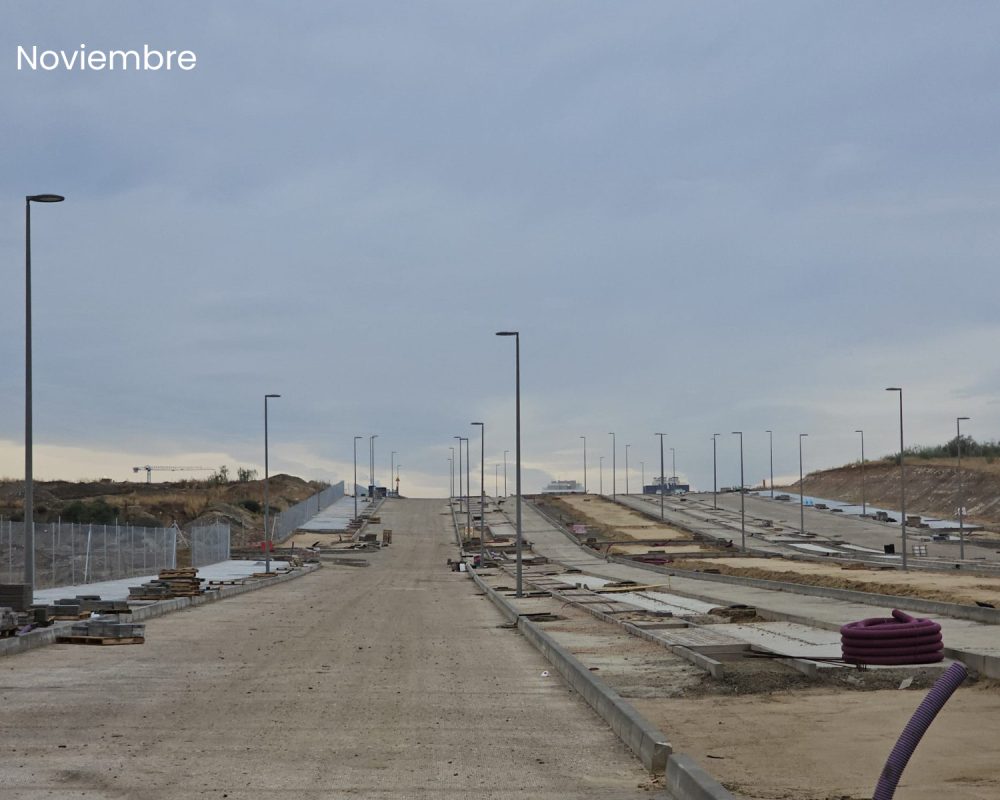

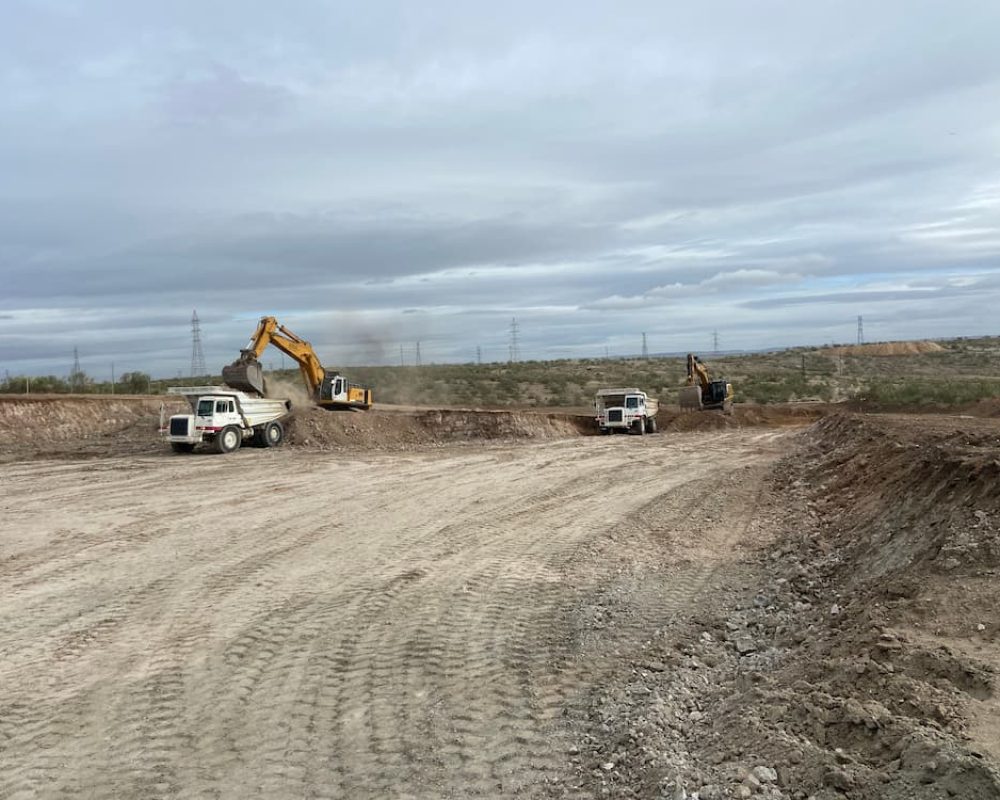

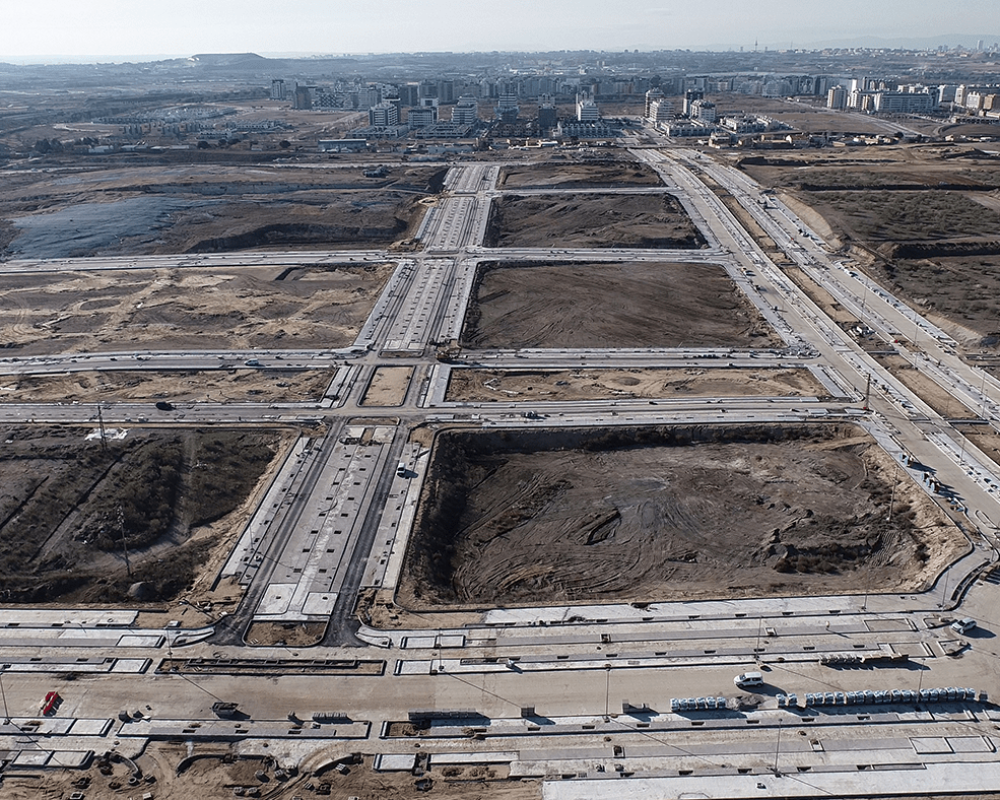

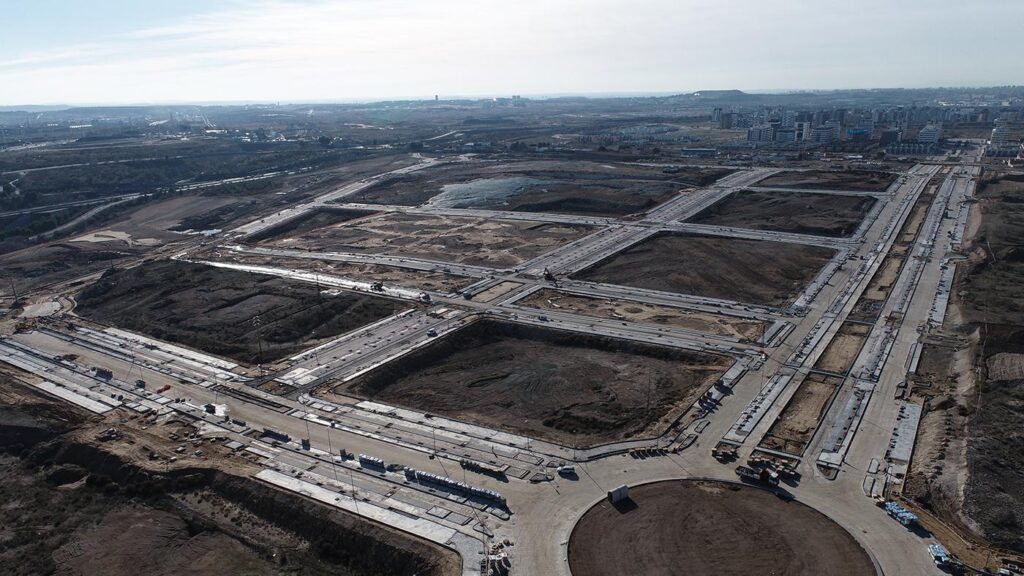

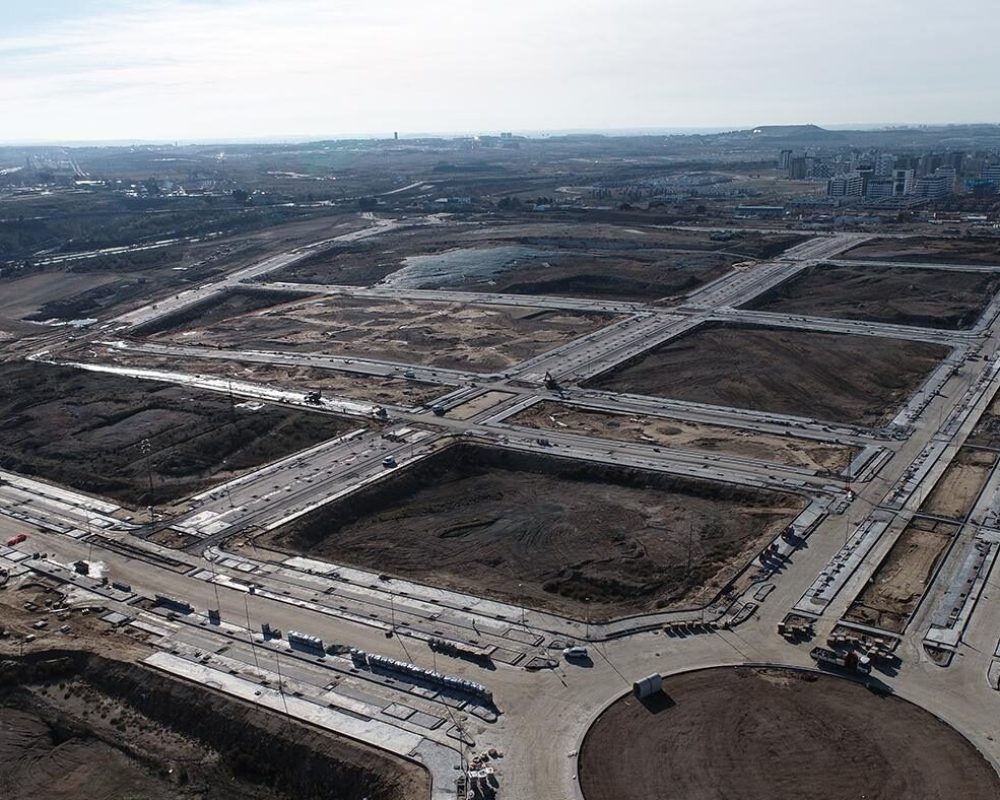

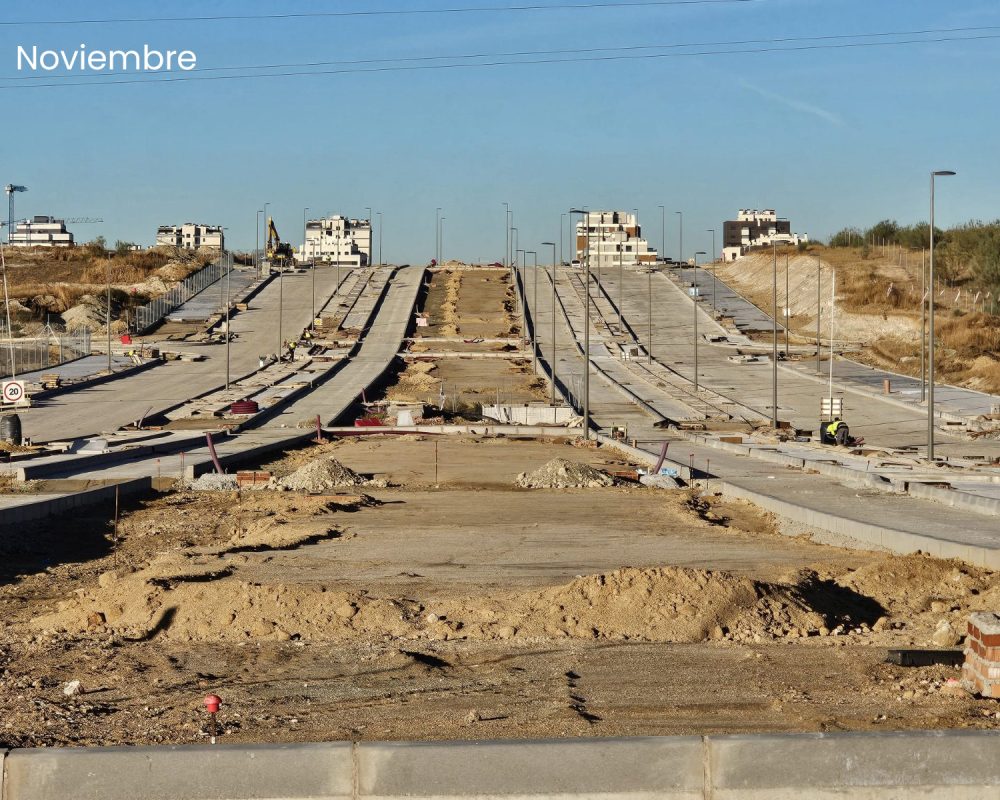

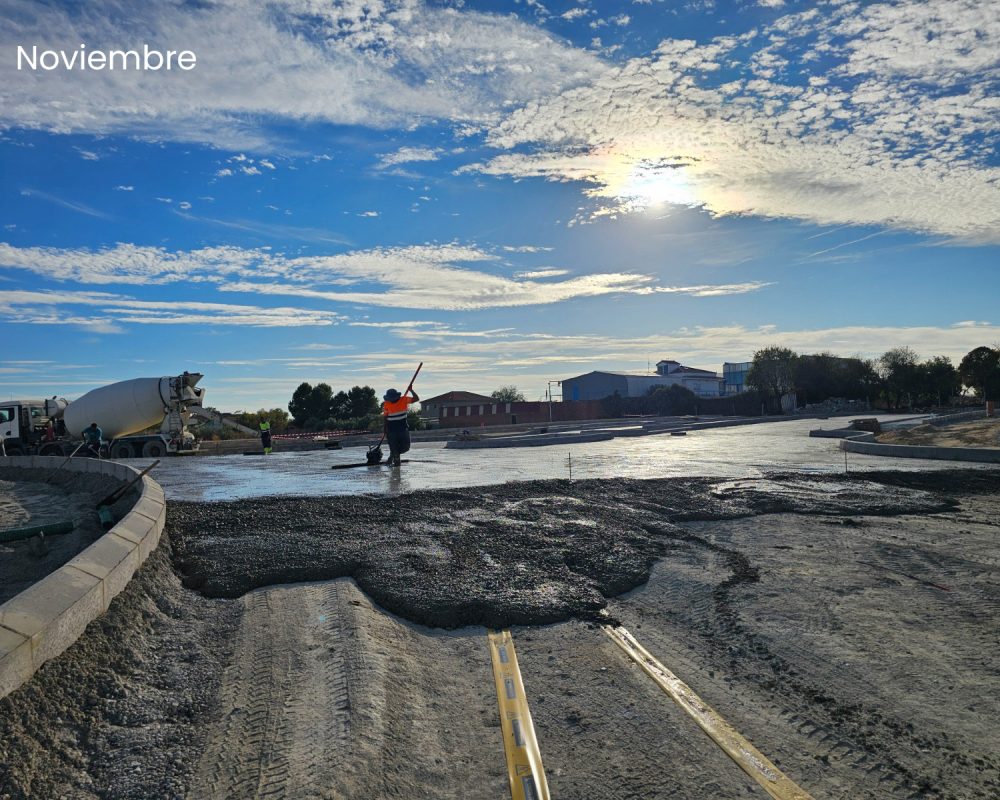

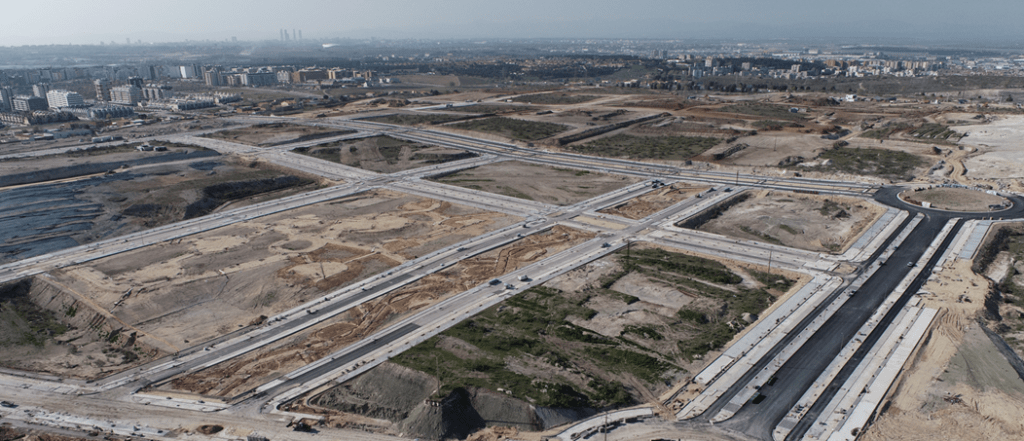

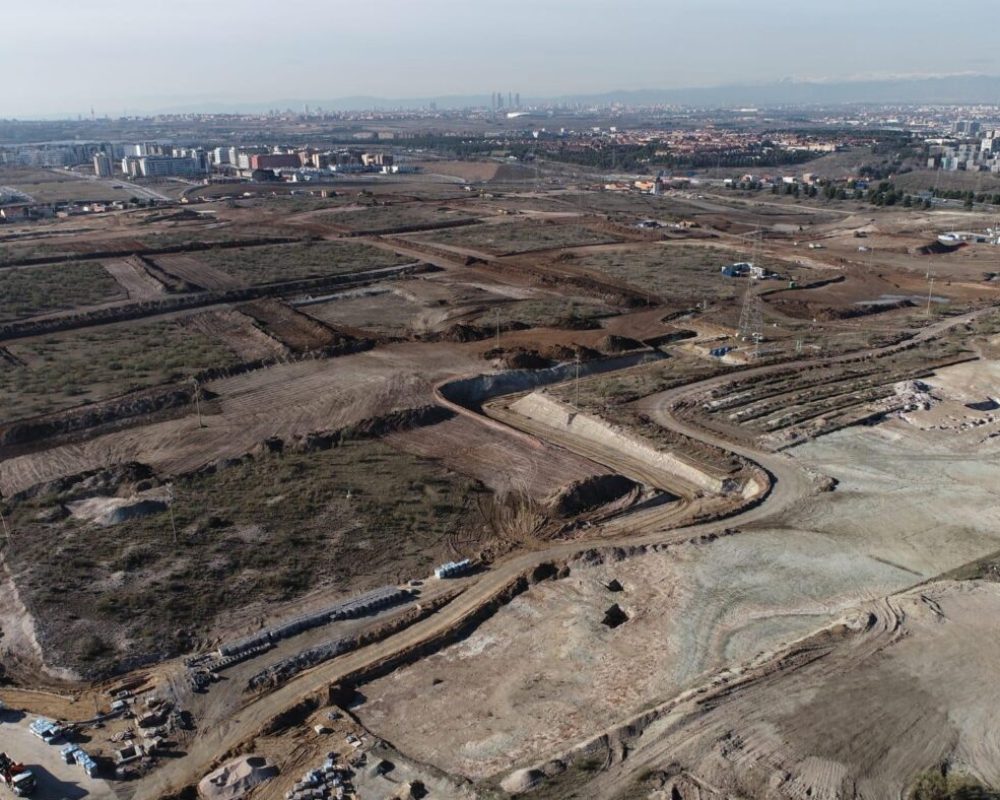

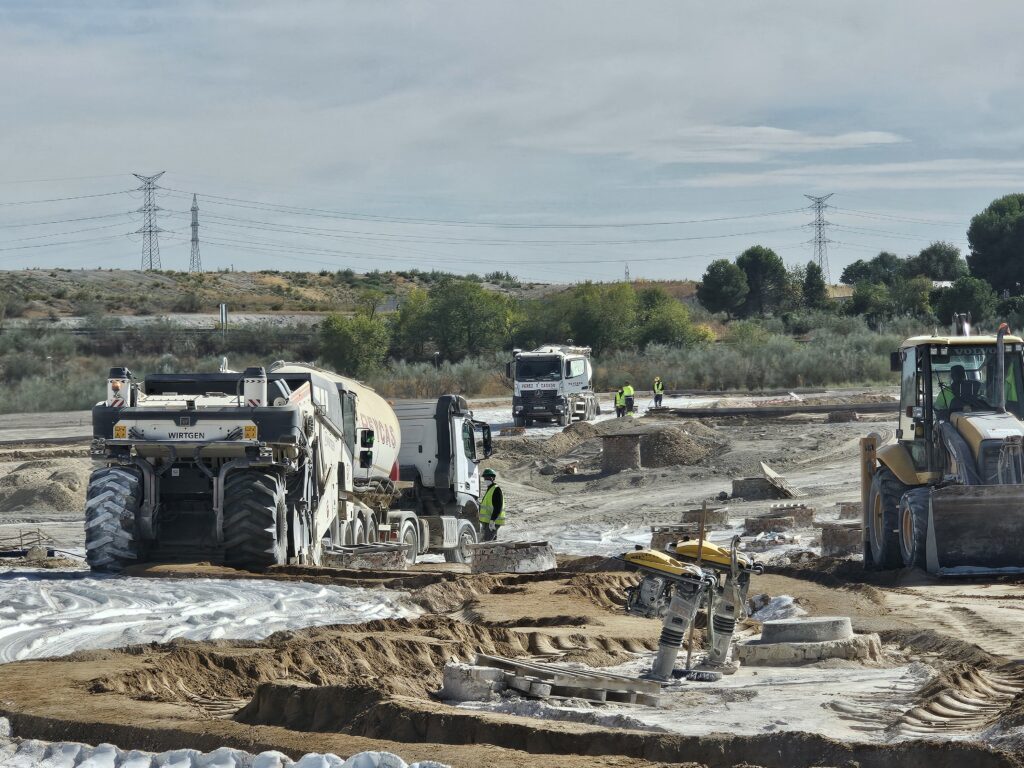

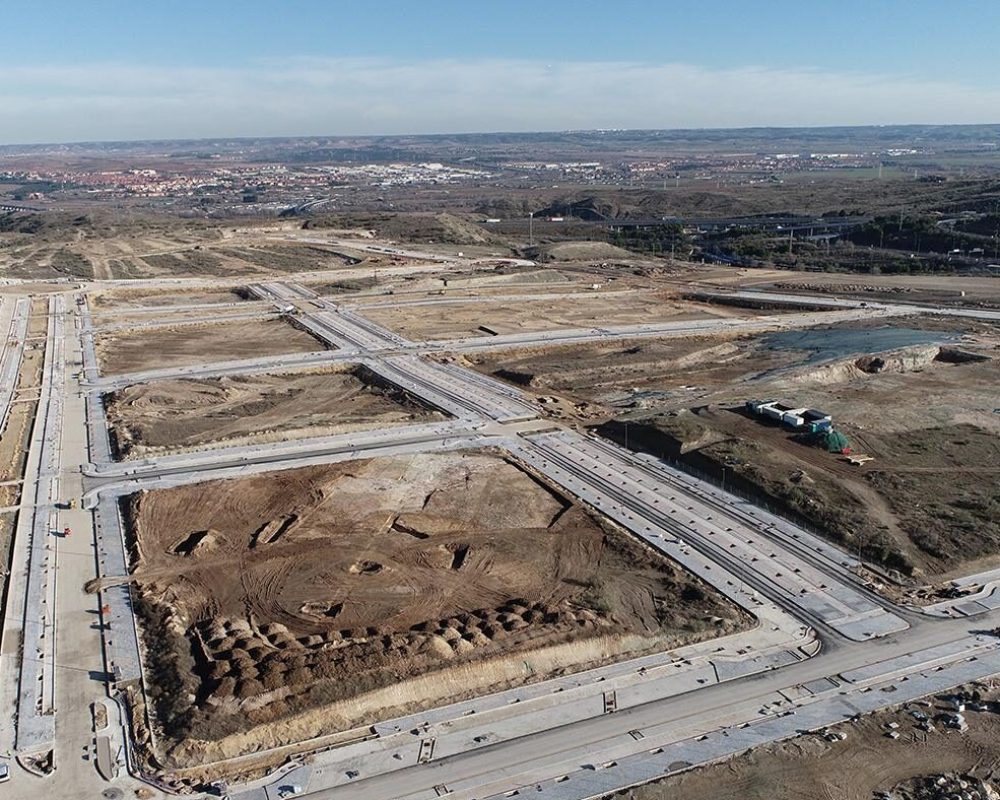

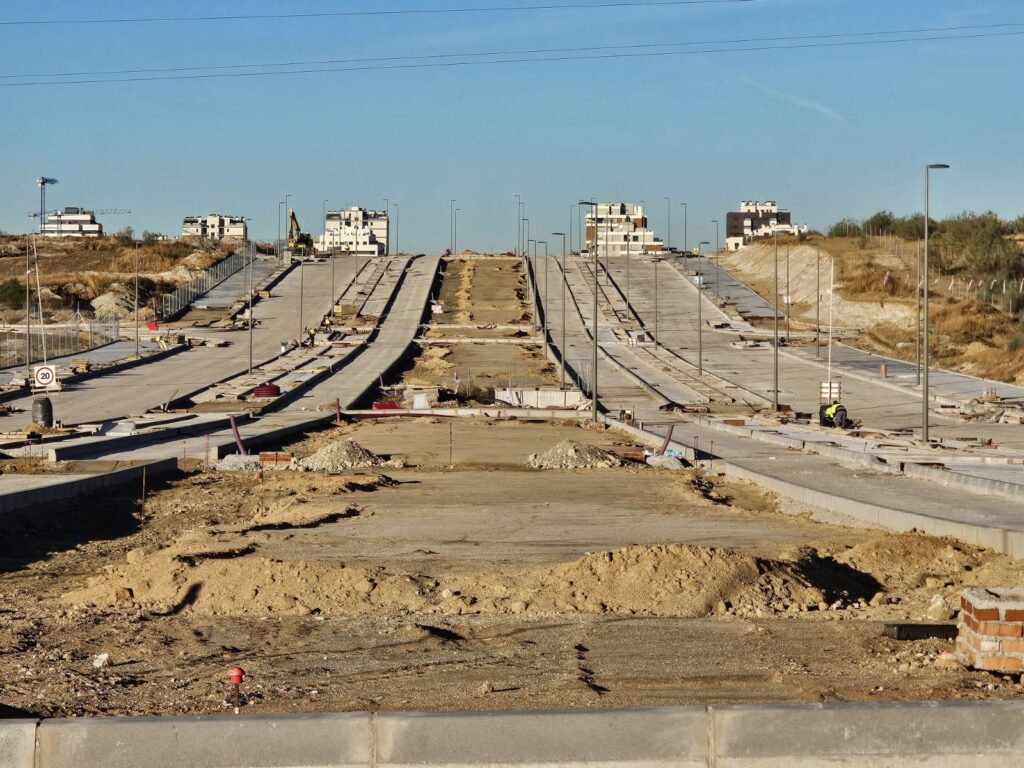

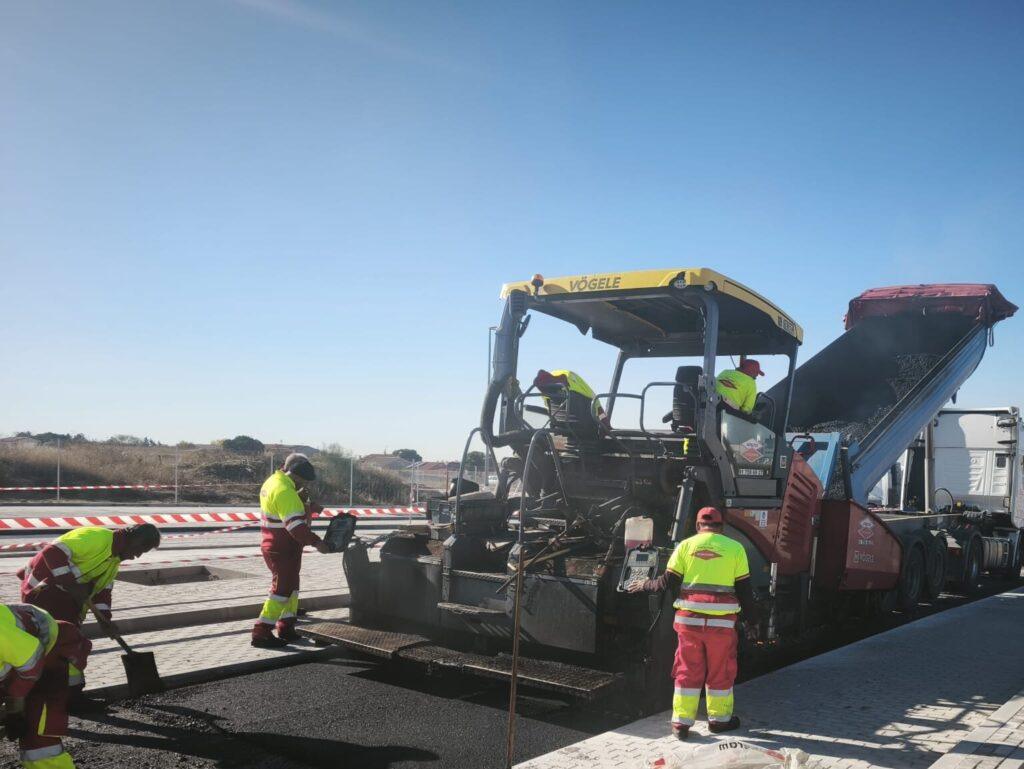

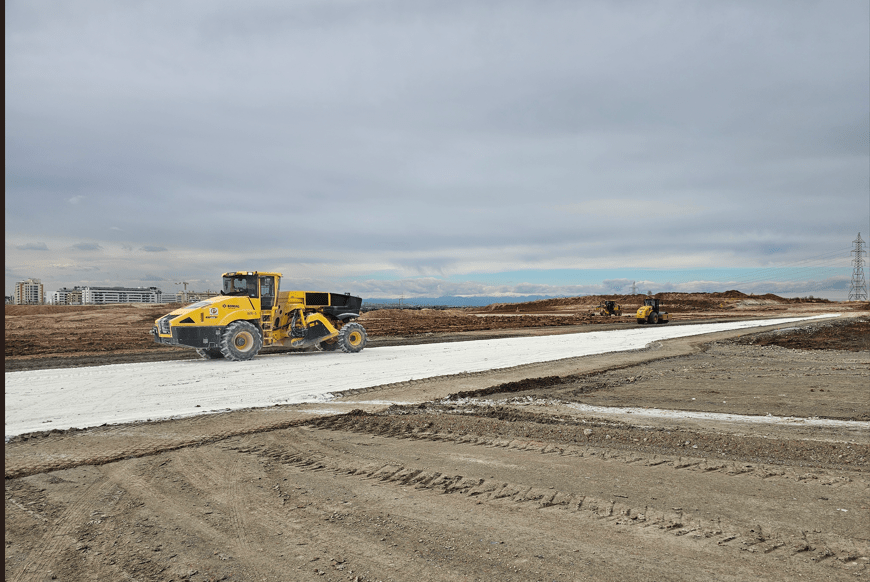

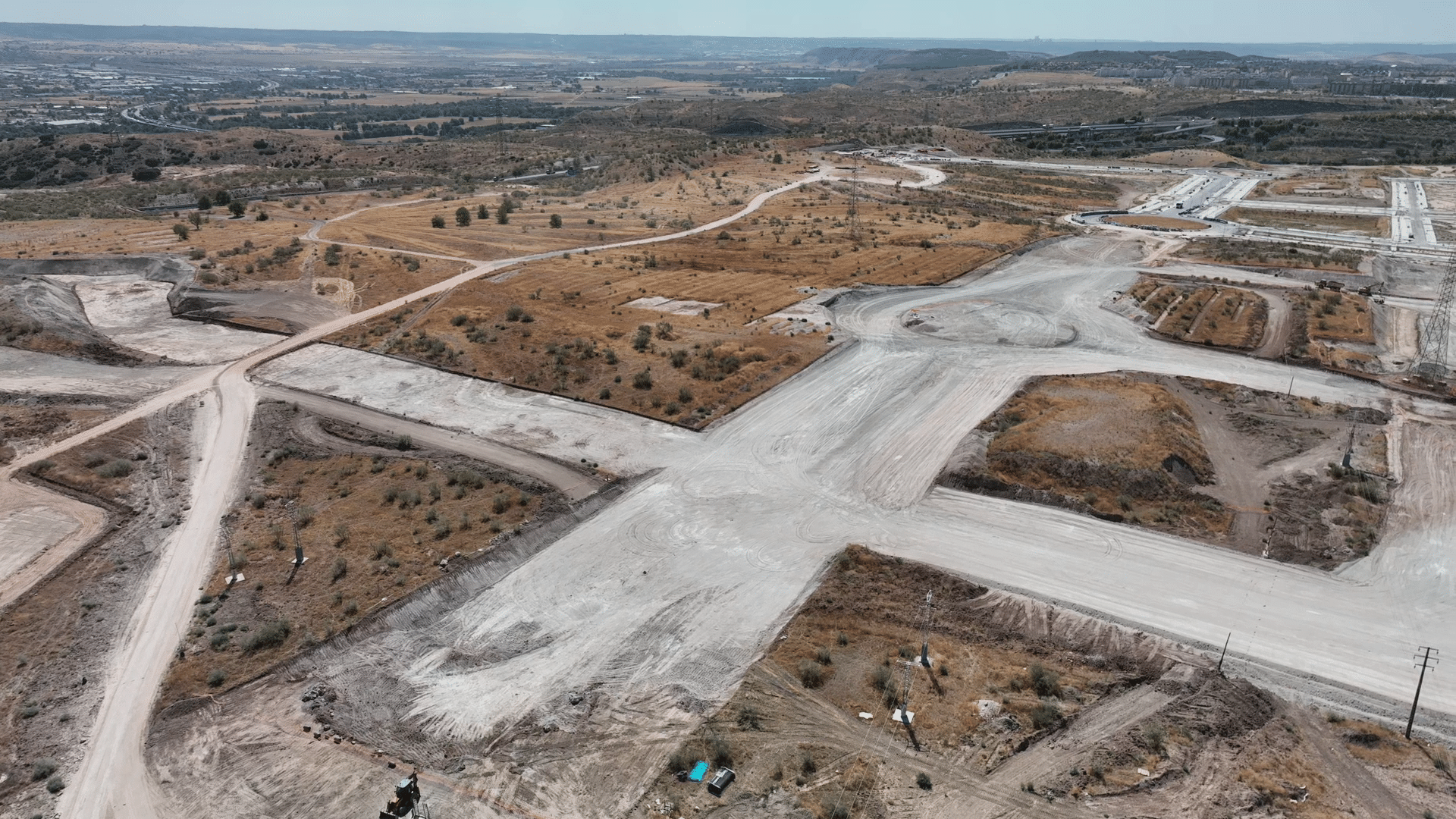

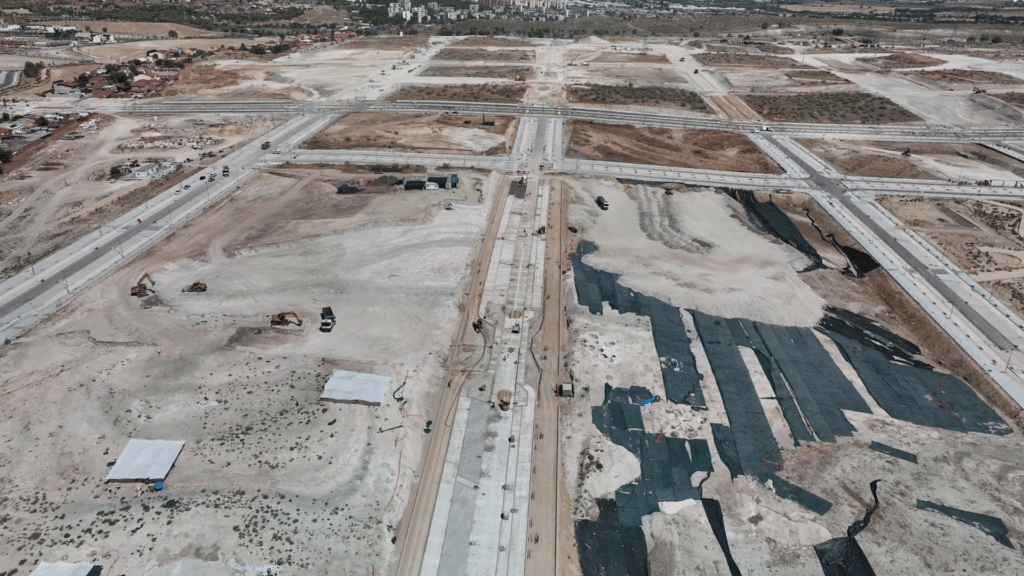

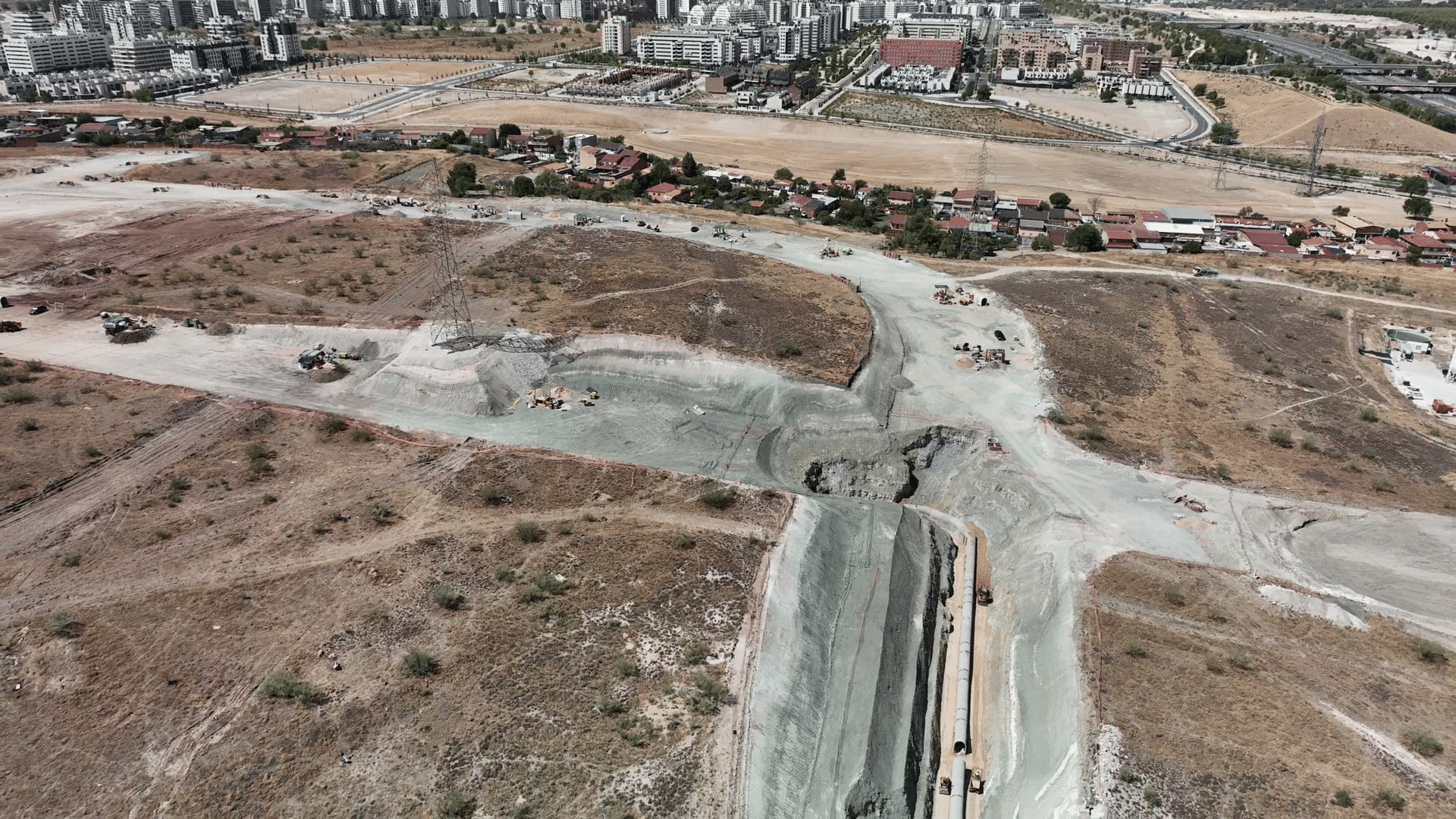

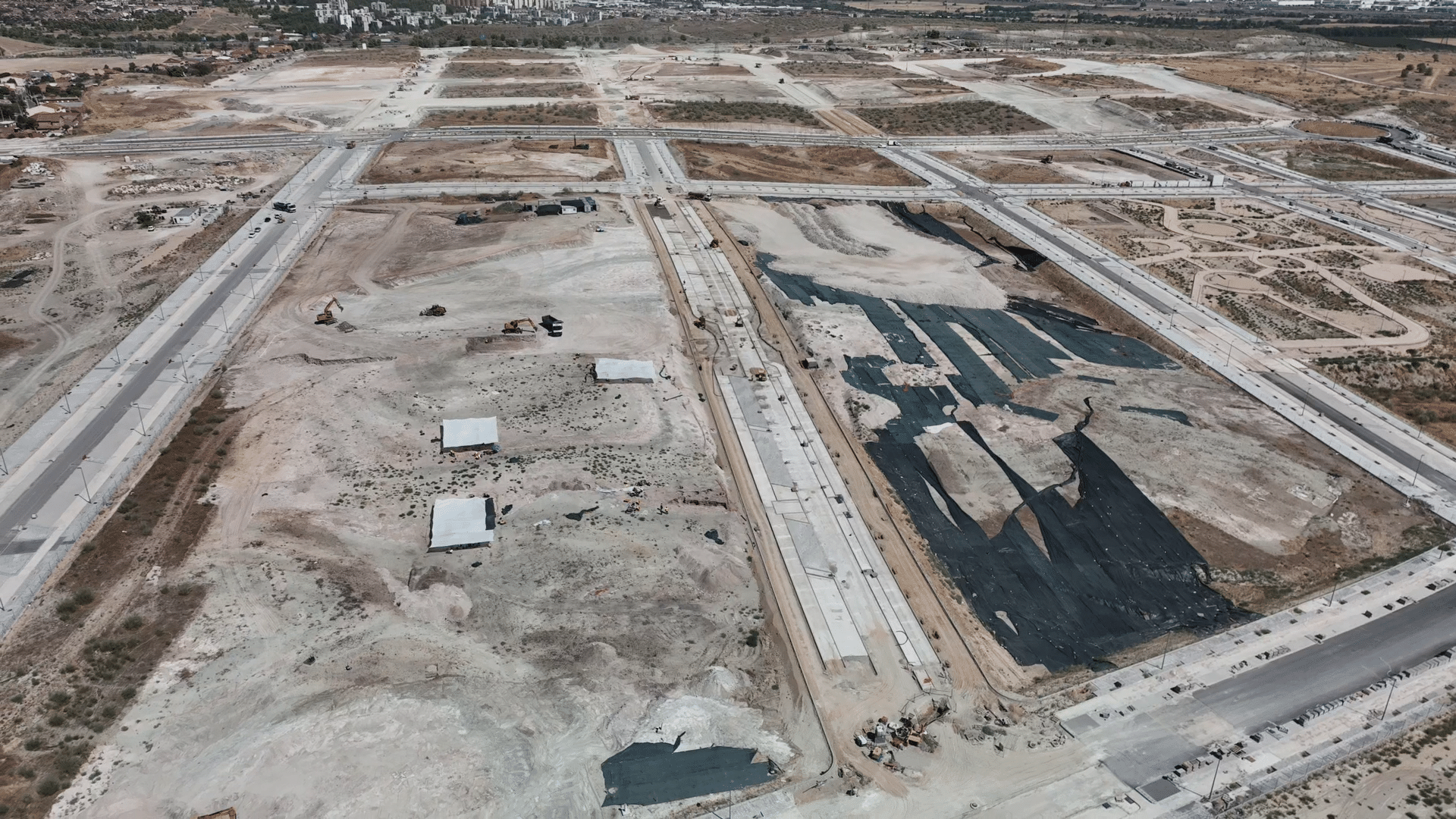

Situación de la obra en tiempo real
¡Se ha logrado avanzar el 75,13% de la primera etapa de las obras de urbanización!
Licencia de simultaneidad concedida.



Avances de la Etapa 2
Compartimos una actualización del estado actual del desarrollo del nuevo barrio.

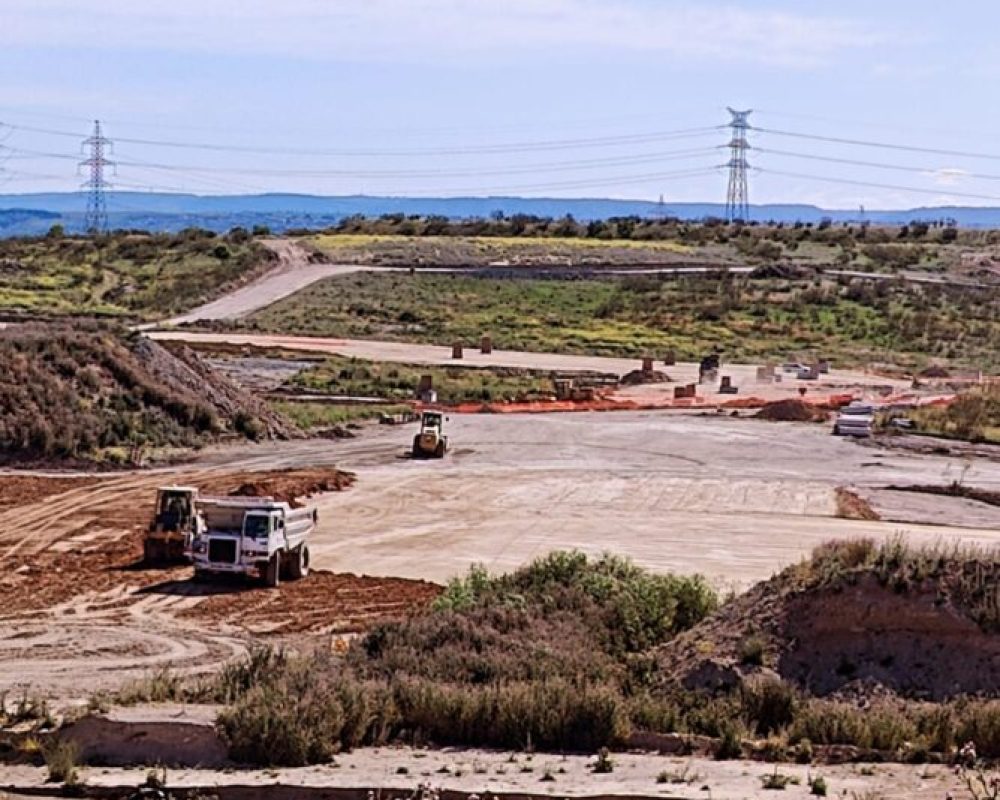

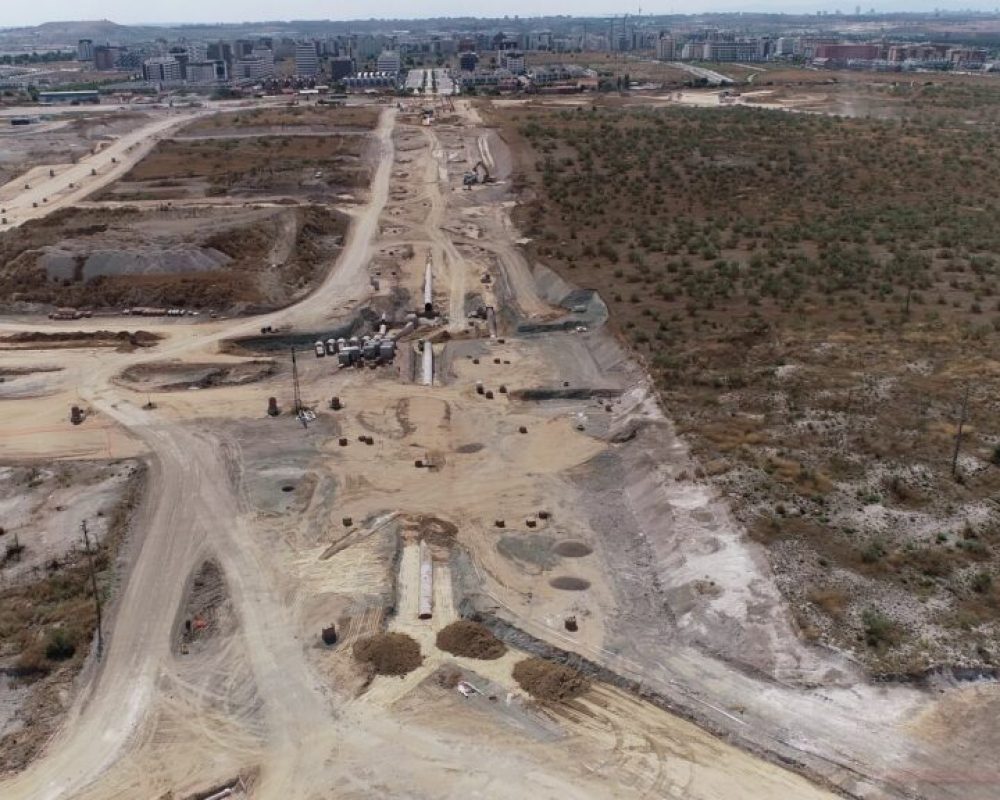

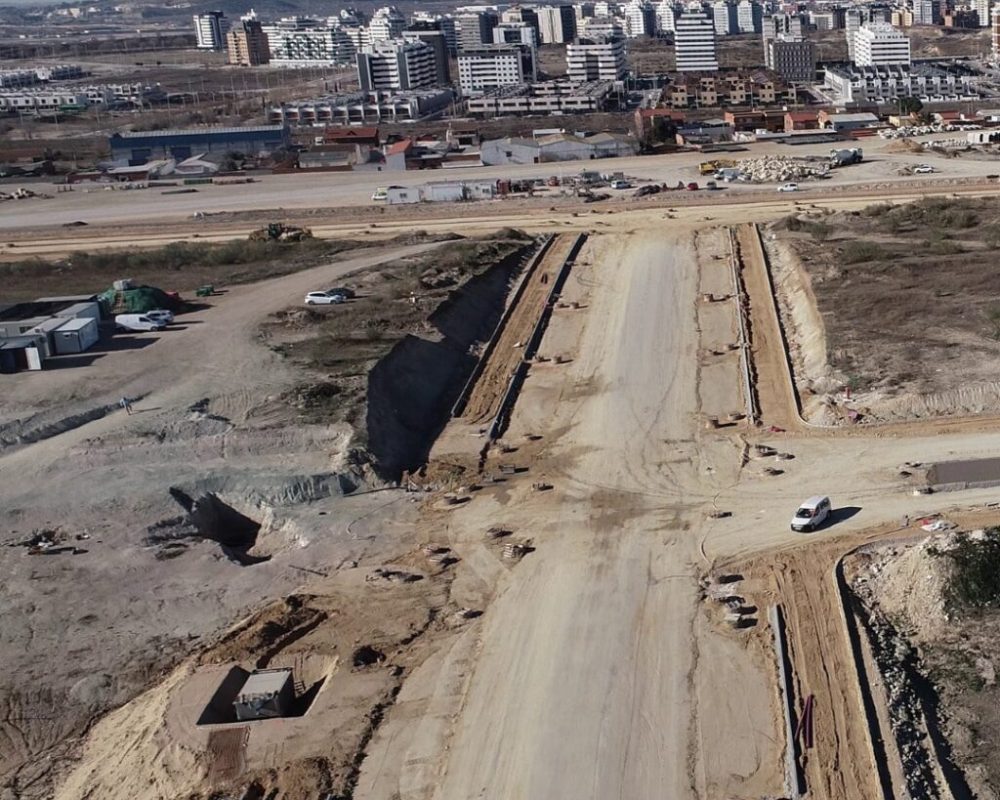

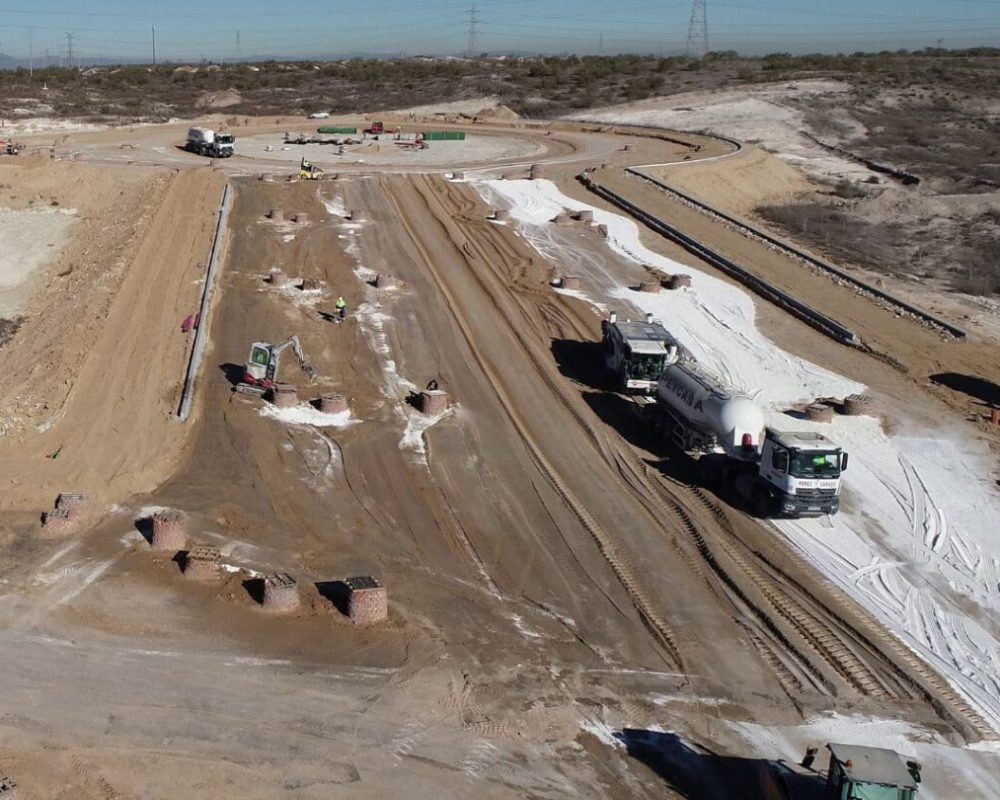

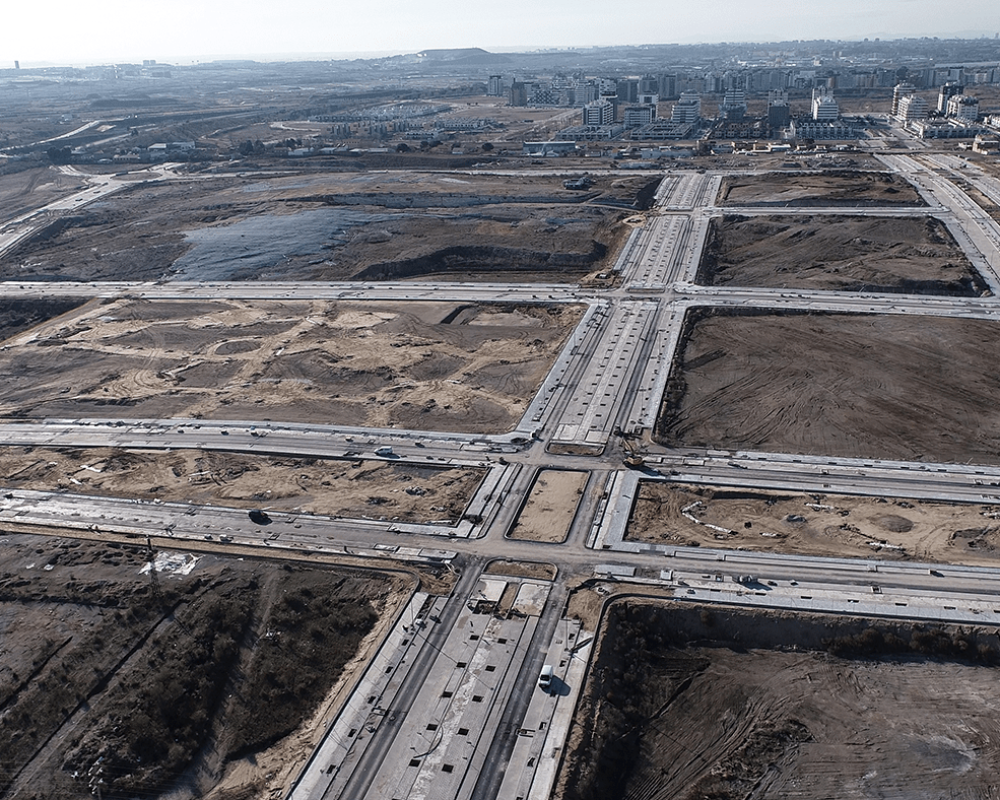

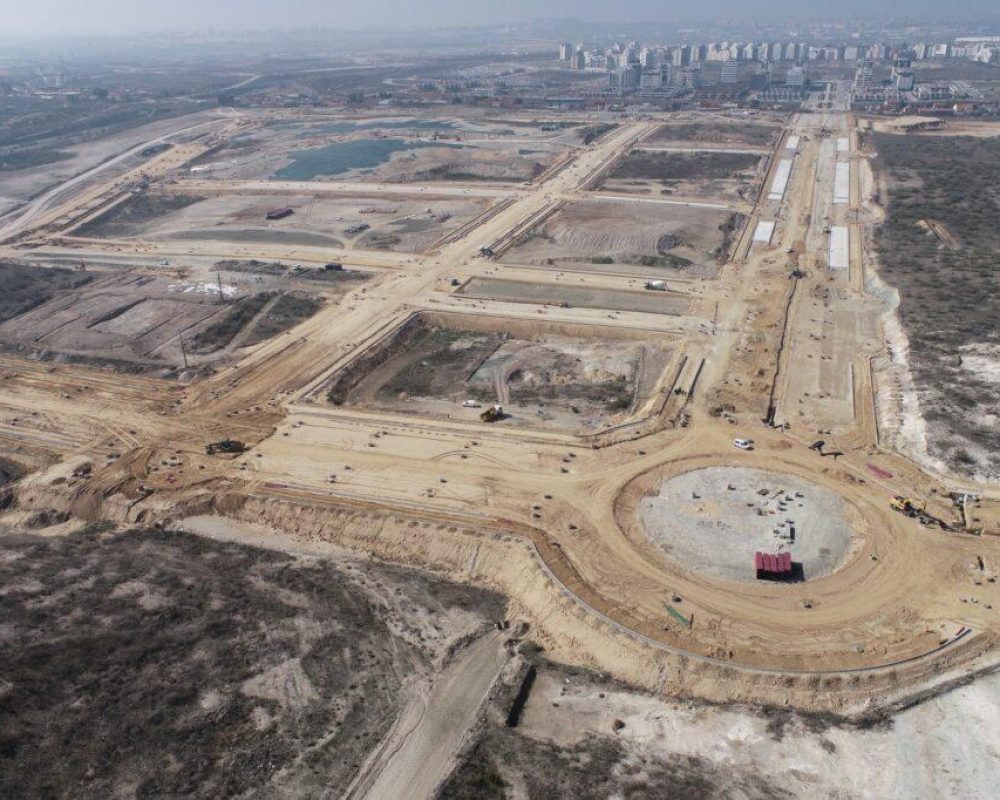

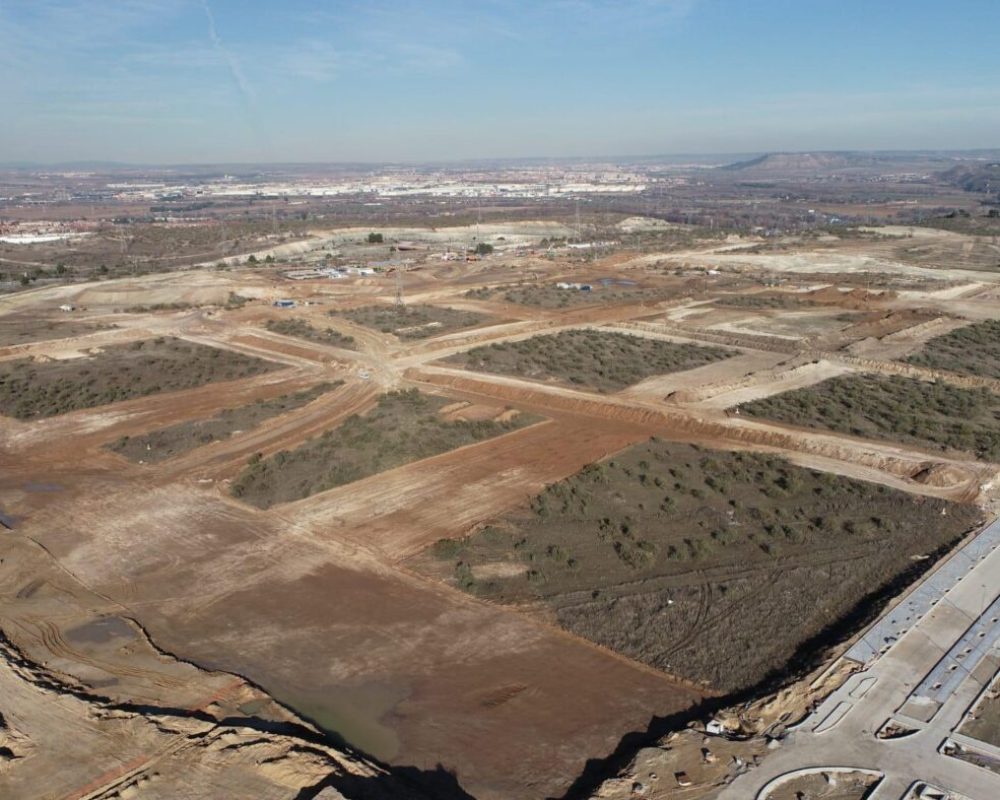

Actualmente, los trabajos de urbanización de la etapa 2 avanzan según lo previsto, habiéndose ejecutado ya el 15,04% del total de la obra. En este punto, se están llevando a cabo las siguientes actuaciones:
23,52%
Explanación y
pavimentación
19,88%
Saneamiento
100%
Movimiento
de Tierras
-
85,1 millones
de euros de inversión
-
8.258 viviendas
de las cuales 5.129 serán de protección oficial, siendo la etapa con mayor número de viviendas totales
-
12,7 km
de carril de bici
-
64 hectáreas
de zonas verdes
-
239.000 m²
destinados a equipamientos sociales para mejorar la calidad de vida de los futuros vecinos

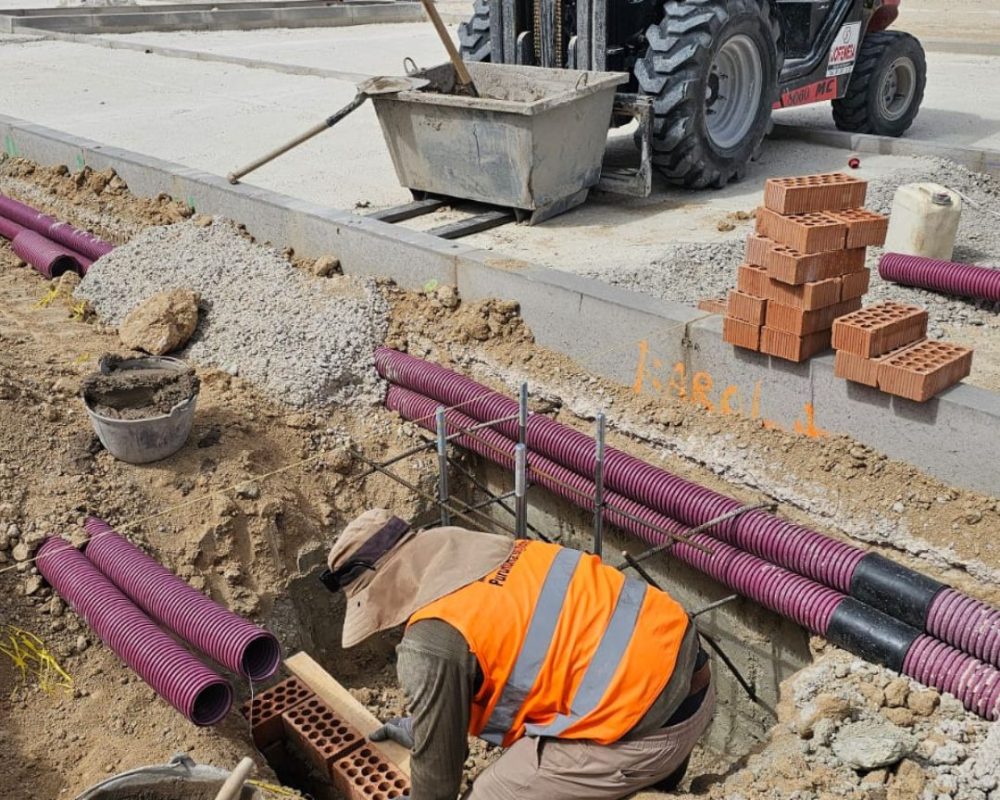

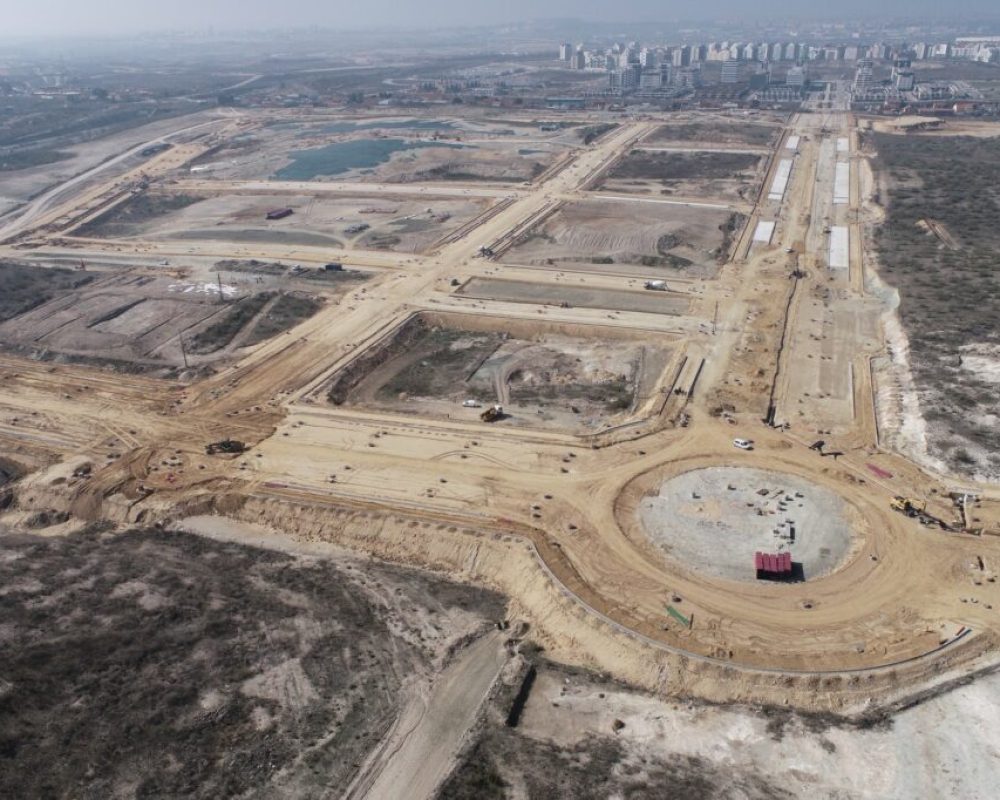

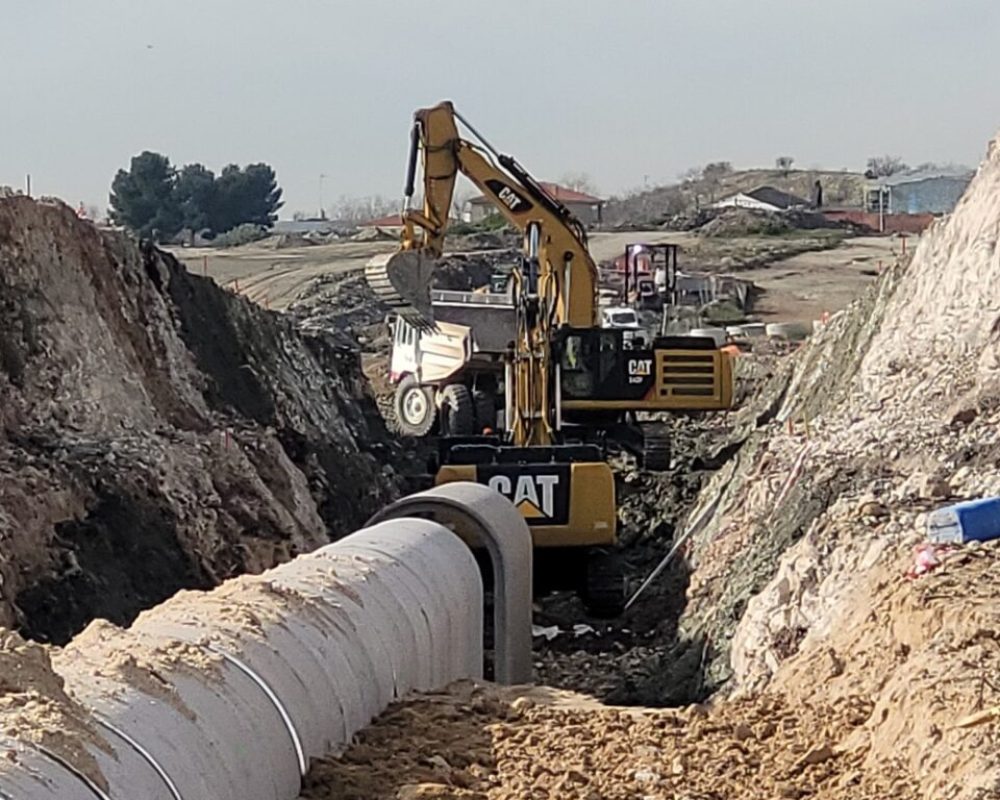

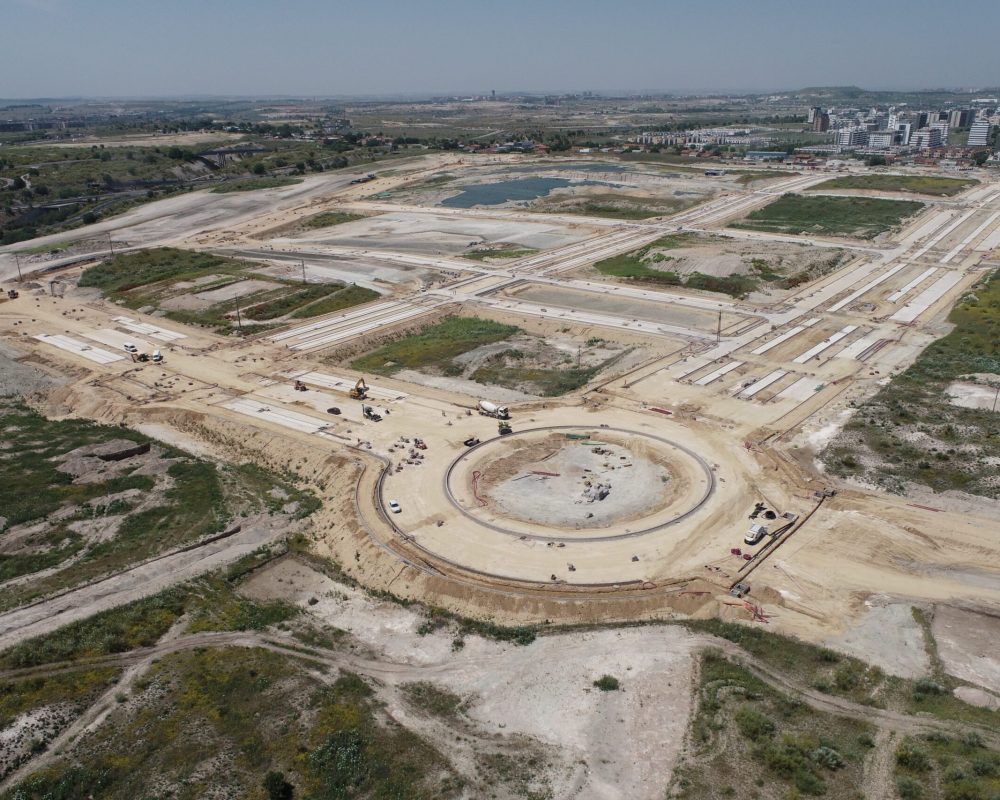

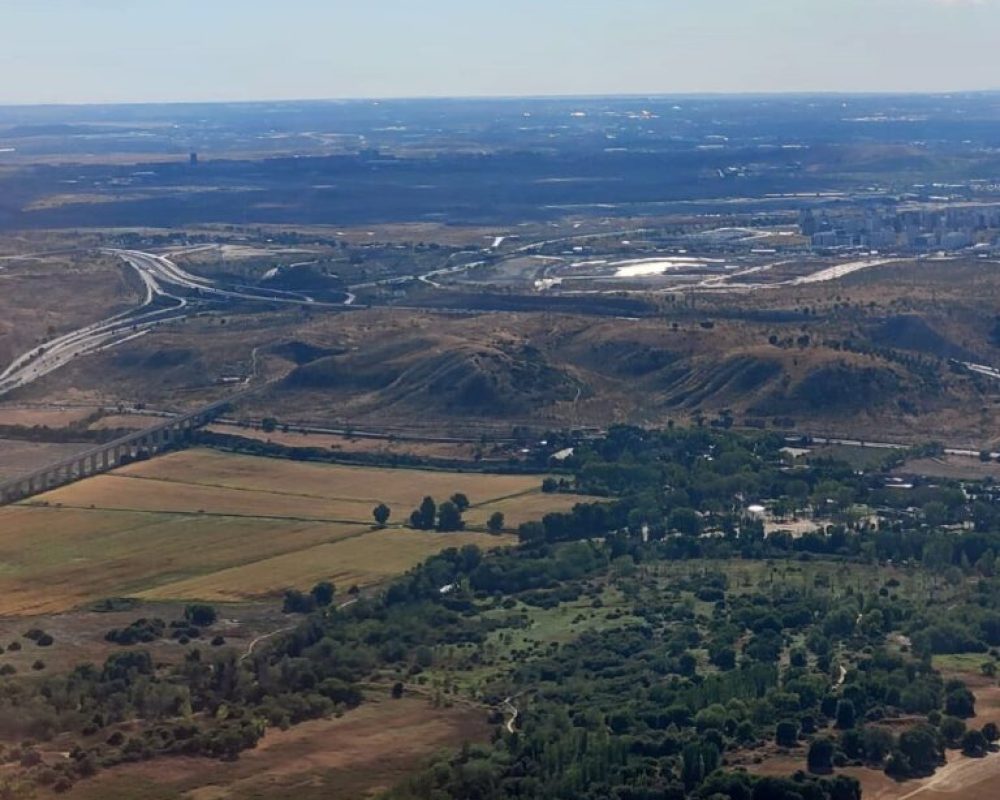

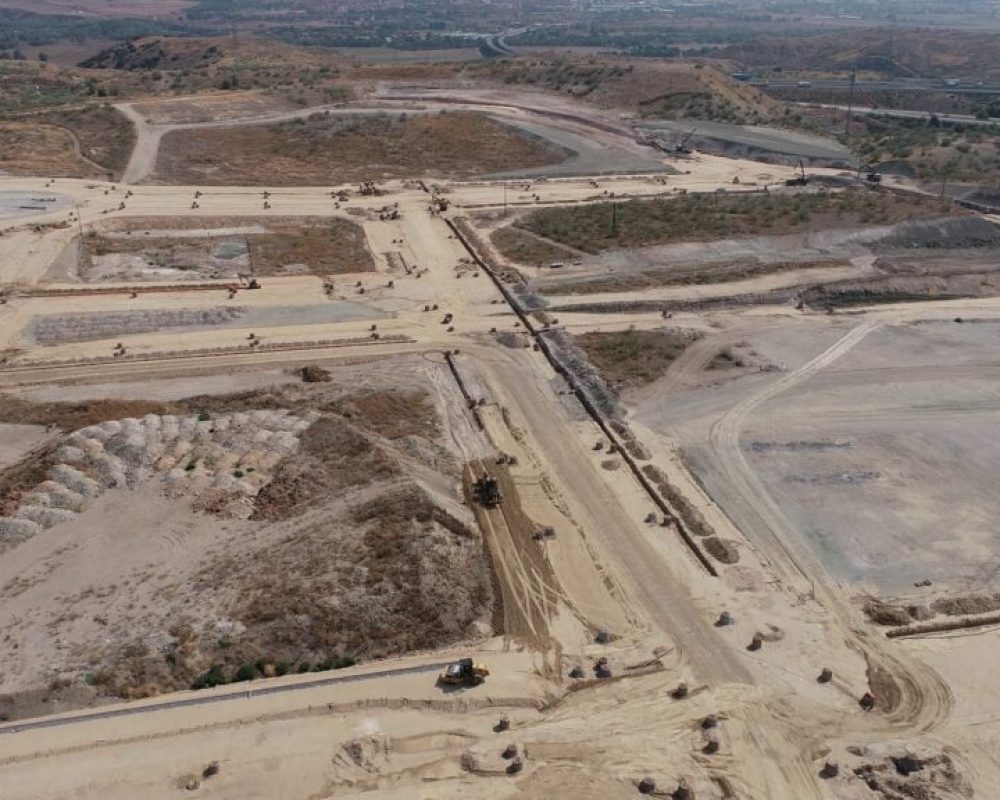

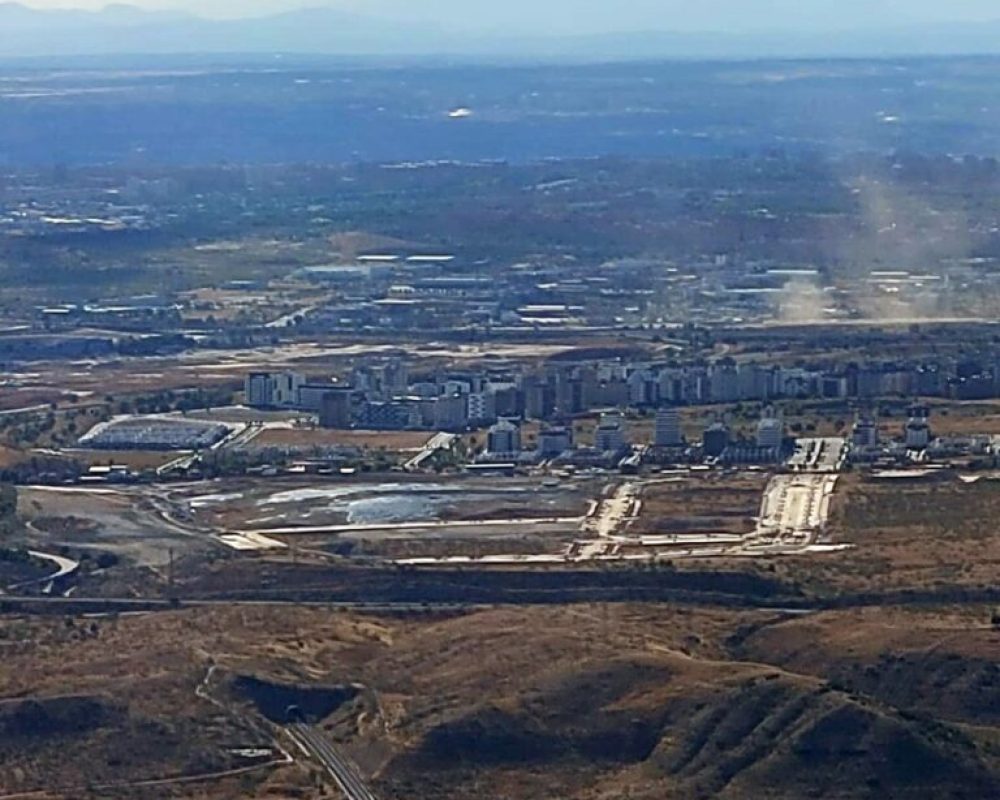

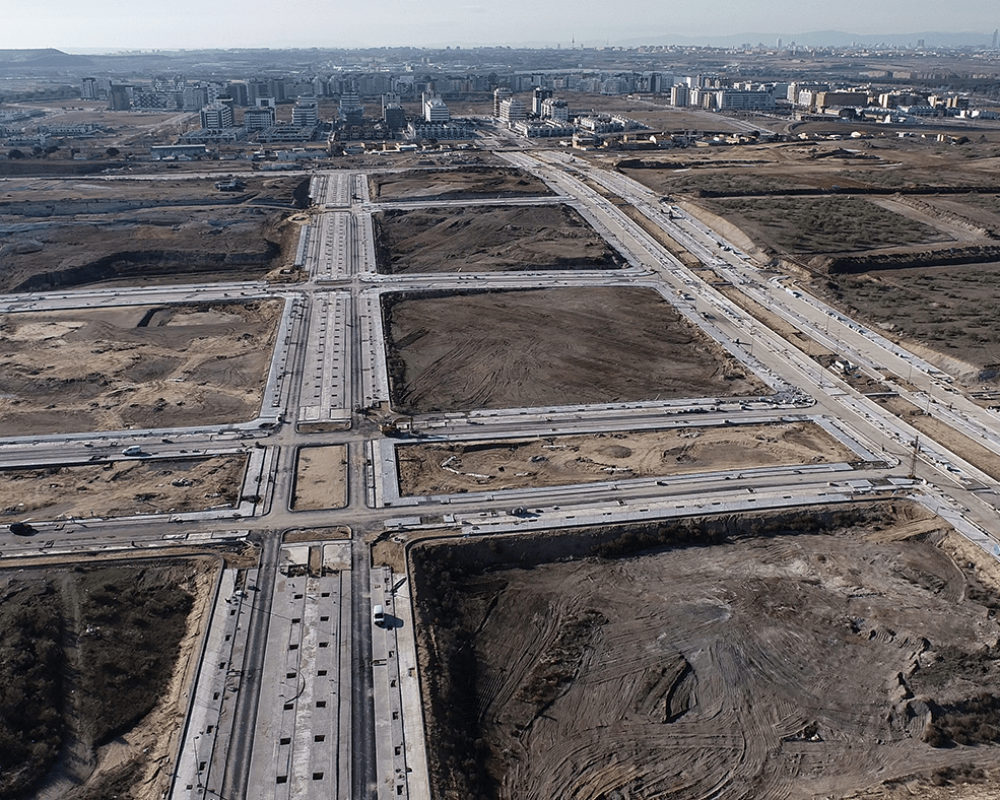

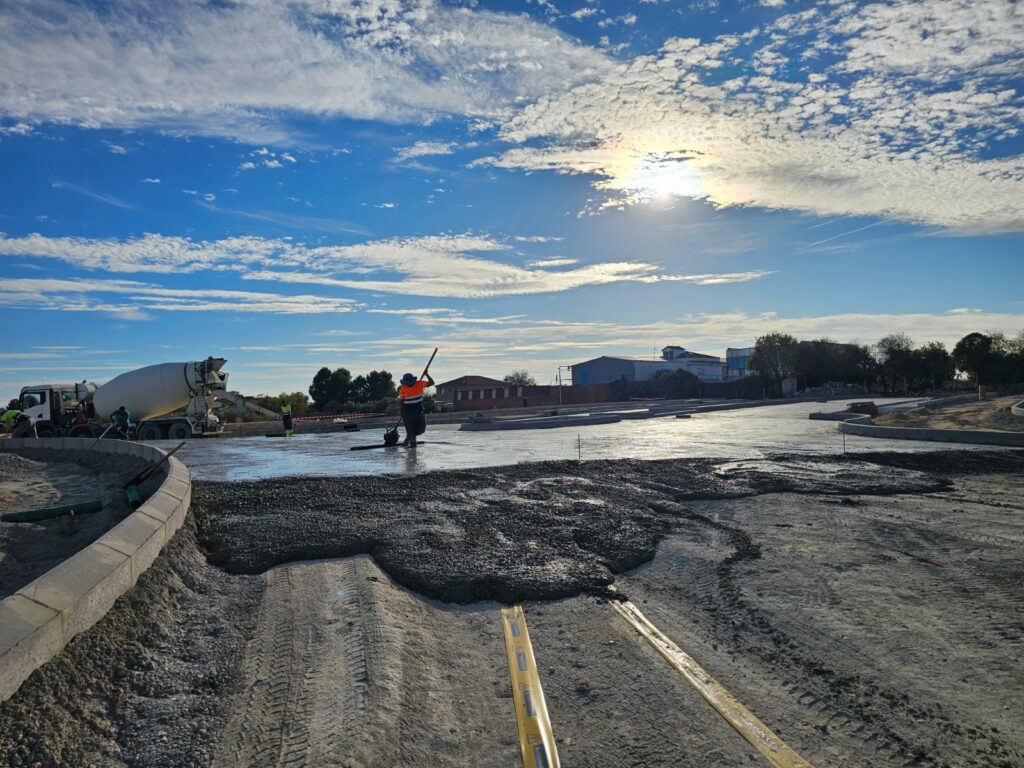

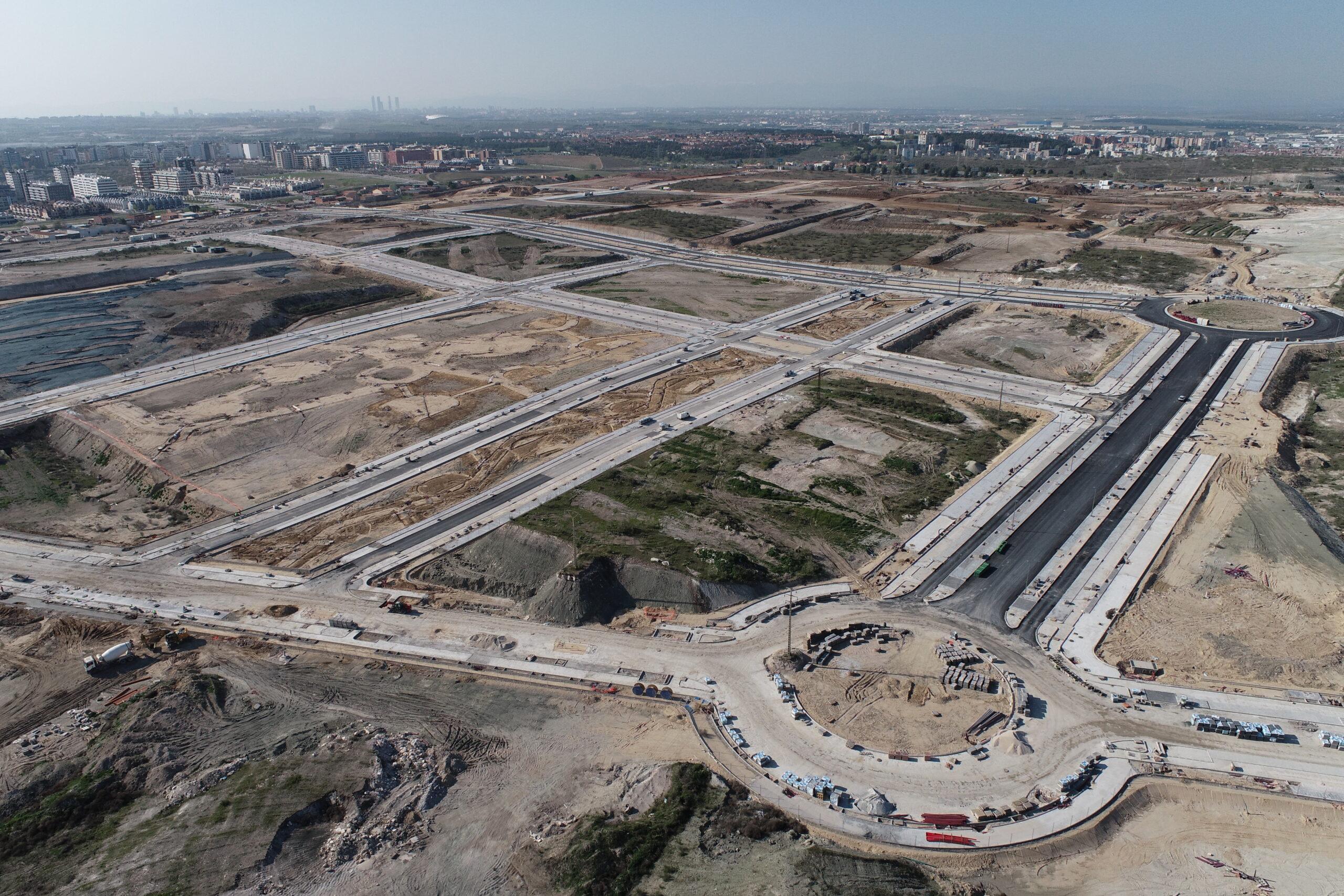

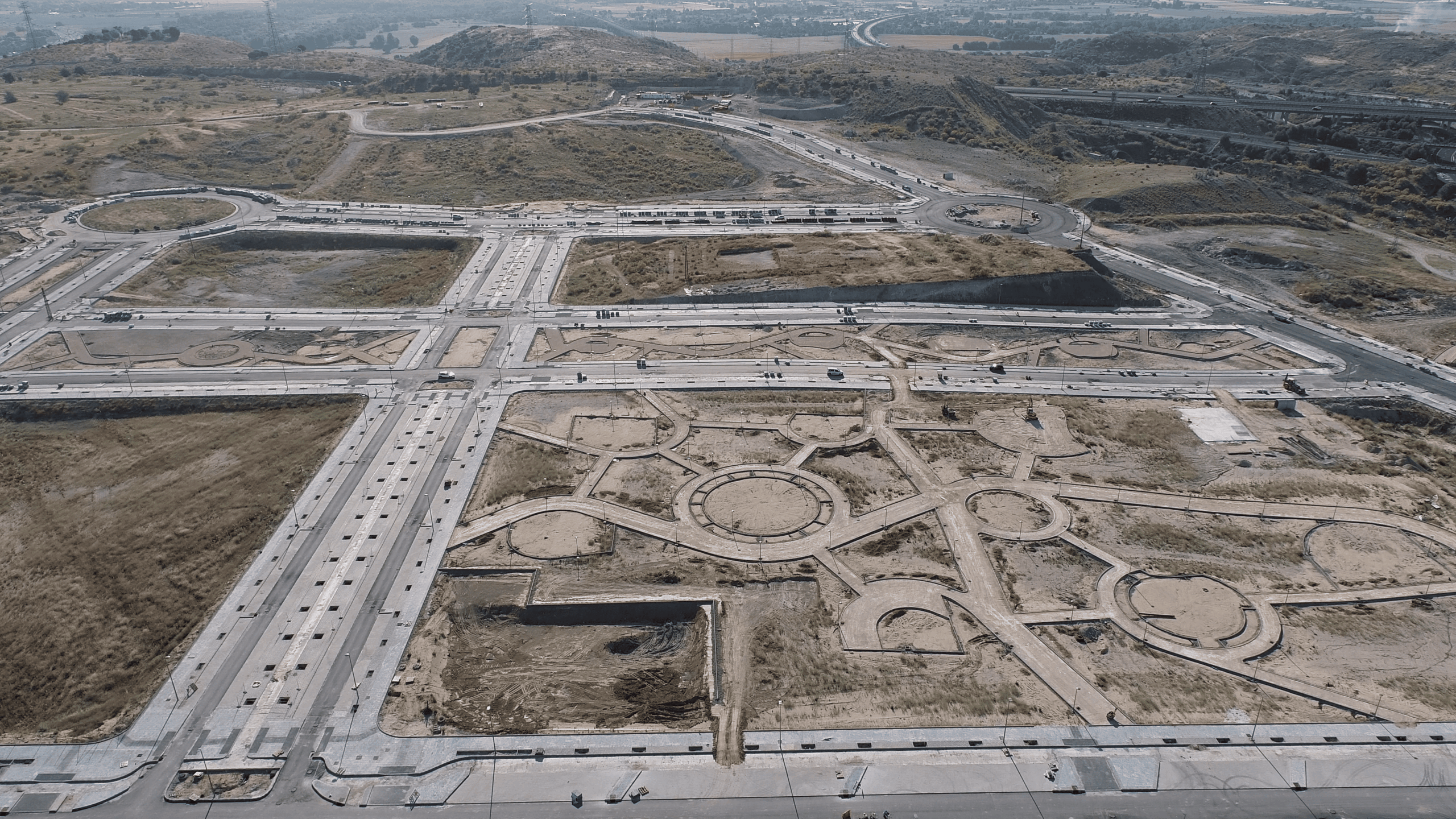

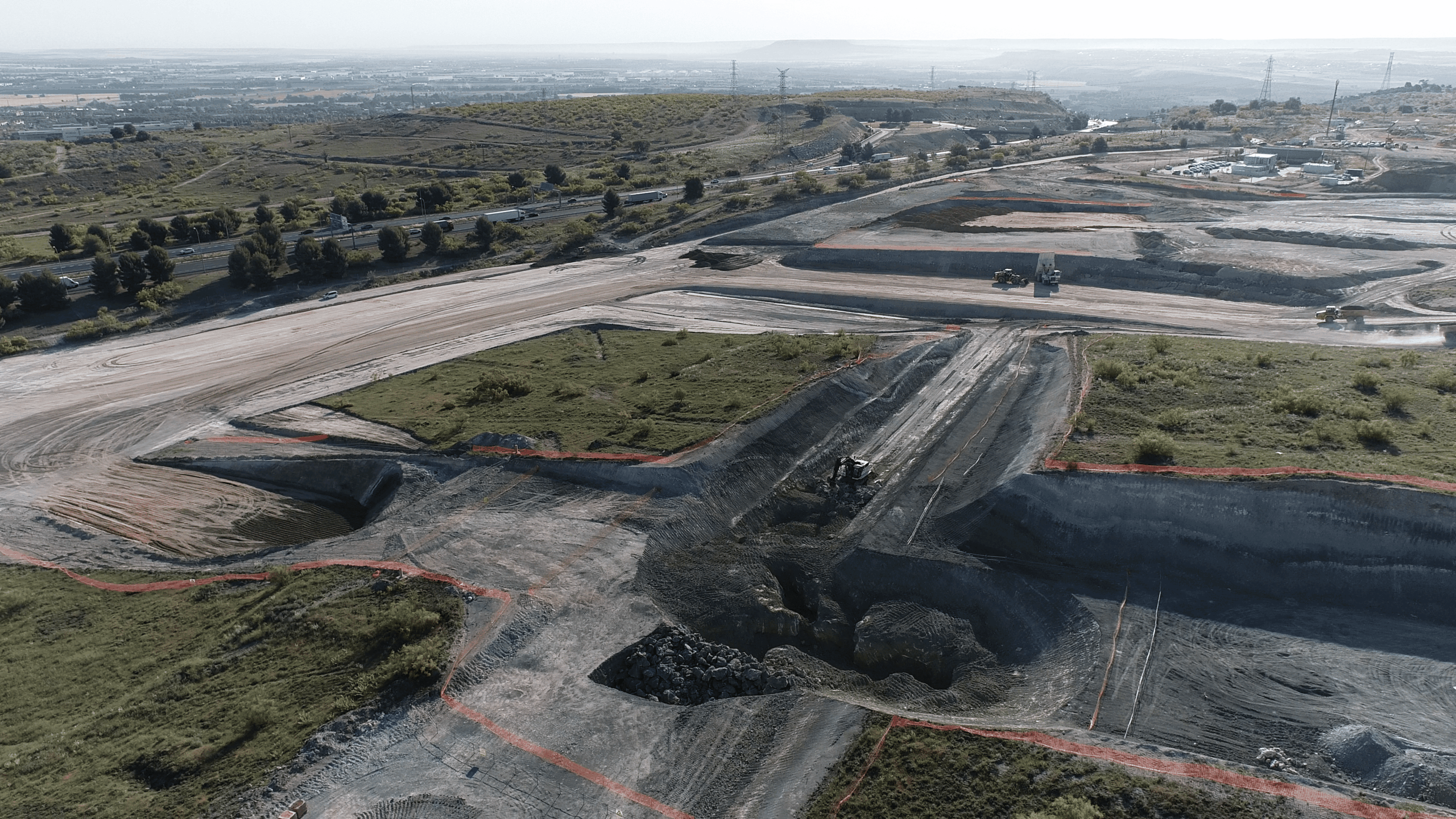

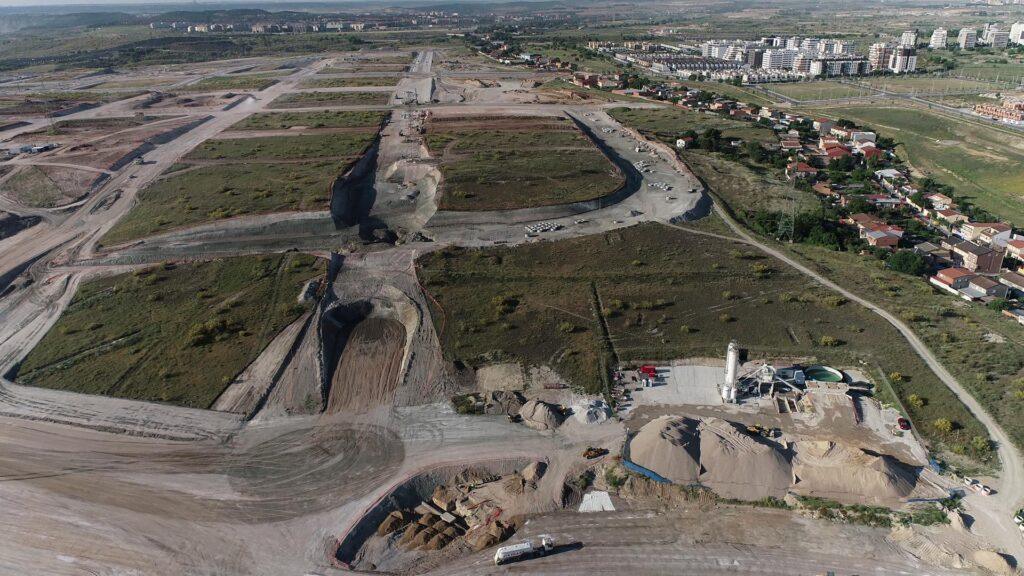

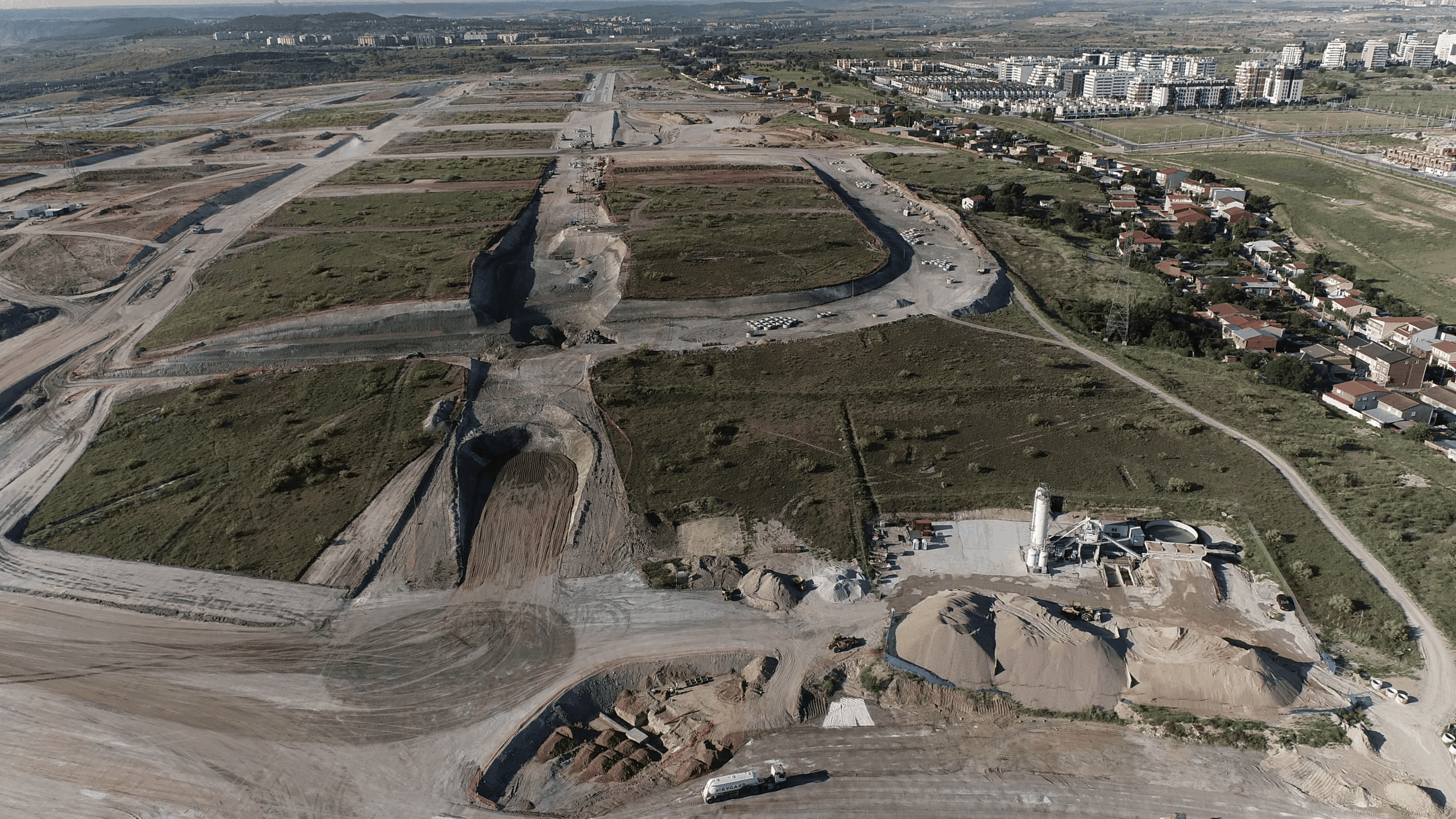

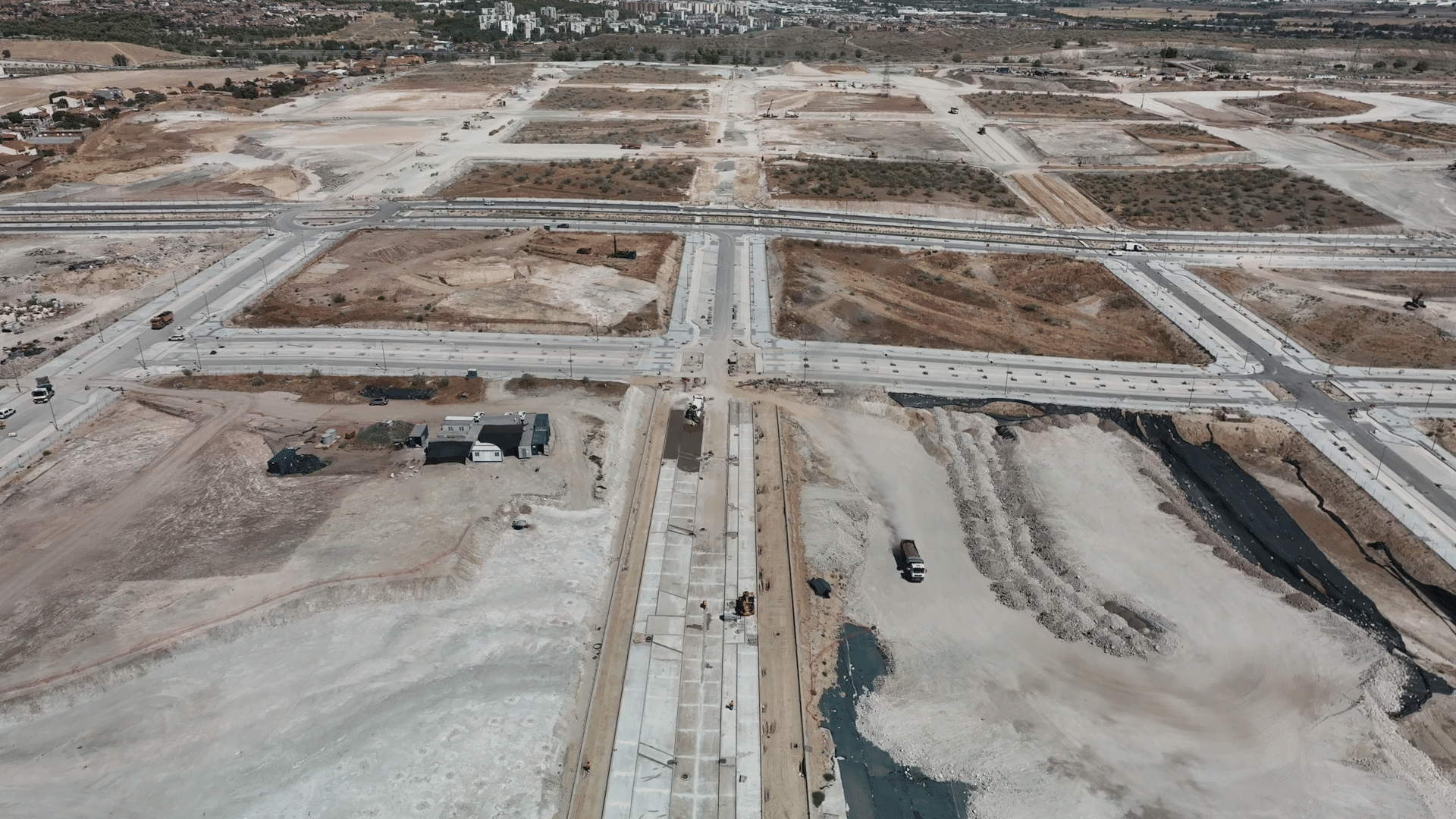

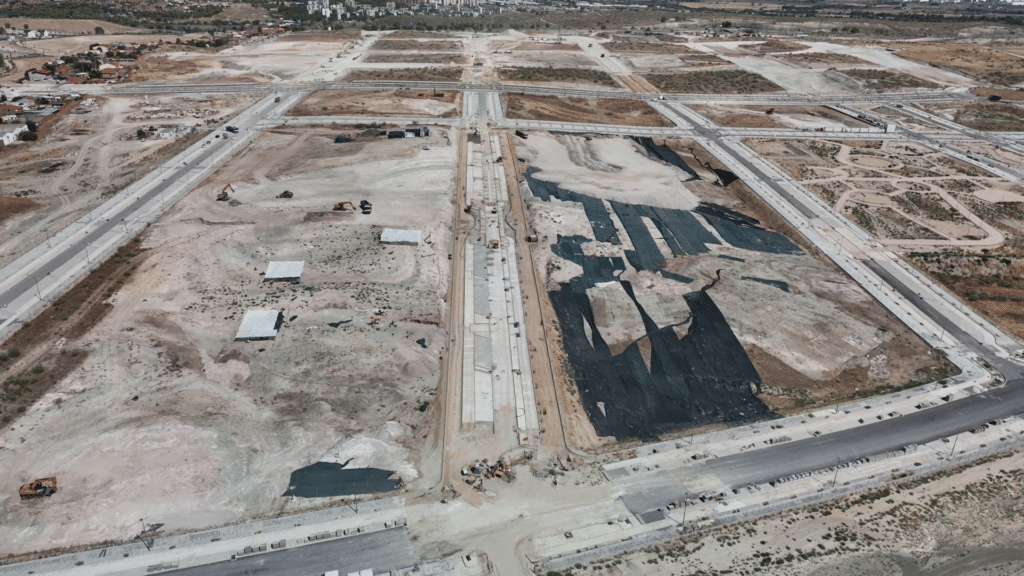

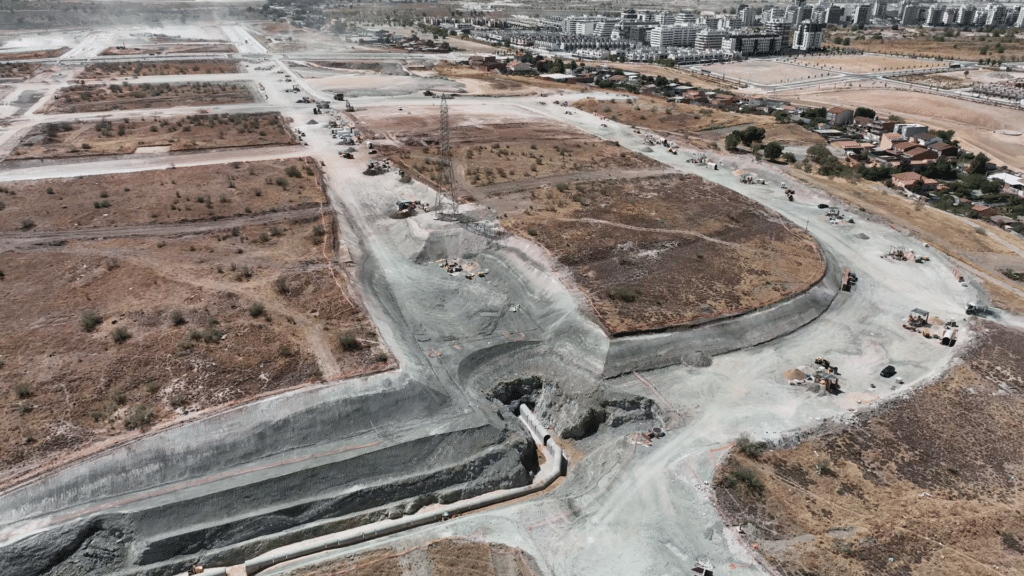

Situación de la obra en tiempo real
¡Se ha logrado avanzar el 15,04% de la Etapa 2 de las obras de urbanización!
